河南洛宁抽水蓄能电站首台机组正式投产发电
来源: 中国工业新闻网 2025-11-24 10:36
分享到:



河南洛宁抽水蓄能电站首台机组正式投产发电。

■徐迎华 曾威华

近日,由中国安能第二工程局承建的国网新源河南洛宁抽水蓄能电站首台机组圆满完成15天考核试运行,正式投产发电。这座镶嵌于中原大地的“超级充电宝”开始强劲脉动,为保障河南电网安全稳定运行、推动能源结构绿色转型注入磅礴动力。

国之重器,肩负能源安全新使命

洛宁抽水蓄能电站地处河南省洛阳市洛宁县涧口乡,位于洛阳、三门峡两大电力负荷中心地带,是国家“十三五”规划重大能源项目,是华中地区目前在建装机容量最大的抽水蓄能电站。电站总装机容量140万千瓦,安装4台单机容量35万千瓦的可逆式水泵水轮发电电动机组,设计年平均抽水电量15.88亿千瓦时,发电量11.91亿千瓦时。

在“双碳”目标引领下,我国能源结构正经历深刻变革。随着风电、光伏等新能源装机容量持续快速增长,其固有的波动性和间歇性对电网安全稳定运行带来严峻挑战。抽水蓄能电站犹如一个巨大的“电力银行”,在用电低谷时利用富余电能将下水库的水抽到上水库储存起来,相当于“充电”;在用电高峰时放水发电,相当于“放电”,实现电能的精准调节与高效存储。

电站投产后将以500千伏电压等级接入河南电网,主要承担河南电网的调峰、填谷、调频、调相及紧急事故备用等任务,成为保障河南电网安全稳定的“压舱石”和“稳定器”。它不仅能够有效平抑新能源波动,提高风电、光伏的消纳能力,更能在电网发生故障时快速响应,为系统恢复提供重要支撑。全面投产后,电站每年可节约燃媒消耗11.8万吨,减排二氧化碳31万吨,对推动区域能源结构调整、实现绿色低碳发展具有重要意义。

攻坚克难,彰显建造技术新水平

首台机组的顺利投产,凝聚着所有建设者的智慧和汗水。试运行数据显示,1号机组在“零配重”条件下,满载抽水和发电工况下,各导轴承摆度被精准控制在0.1毫米以内,机组振动值更是达到了惊人的0.015毫米水平,这一指标远超行业标准,展现了一流的机组安装精度。

回望建设历程,项目团队克服了诸多困难。2024年1月17日,首台机组发电机层经过36个小时连续浇筑顺利完成封顶,较合同工期提前201天,创造了行业瞩目的“安能速度”。在施工过程中,建设者面临着结构复杂、土建与机电施工相互干扰大、蜗壳阴角区混凝土浇筑密实度要求高等一系列技术难题。项目部充分发挥党员先锋队和青年突击队作用,科学组织施工,严控安全质量,确保了工程优质高效推进。

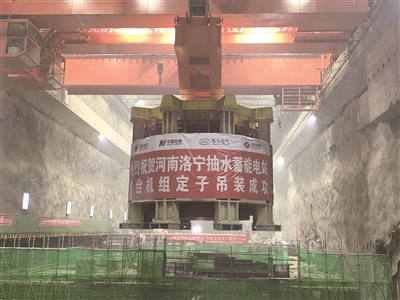

特别值得一提的是,在机组核心部件安装过程中,建设团队展现出精湛的技术水平。2024年9月18日,重达367吨的定子成功吊装。这个由机座、铁芯、绕组三部分组成的庞然大物,其铁芯由近9.6万张0.5毫米厚的硅钢片叠装而成,安装精度要求极高。项目部创新使用“吊装警戒射灯”结合桥机施工警报,通过“视听结合”方式确保吊装过程安全可控。

2024年10月25日,机组安装迎来最关键节点——重达425吨的转子一次性吊装成功。作为水轮发电机组的“心脏”,转子吊装精度要求极高,难度最大。在吊装过程中,两台300吨桥机通过专用平衡梁协同作业,经过近2个小时的精细操作,这个直径4.806米、高度10.92米的庞然大物精准就位,标志着机组全面进入总装阶段。

创新驱动,打造智慧电站新标杆

洛宁抽水蓄能电站的建设不仅体现了在水电工程领域的传统优势,更展现出数字化、智能化转型的最新成果。电站建设过程中大量采用BIM技术,实现全过程可视化管理和协同作业。通过构建数字孪生电站,建设团队能够提前发现和解决设计中的冲突,优化施工方案,大大提高工程质量和建设效率。

在机电设备安装方面,项目团队推行标准化、精细化施工工艺。定子组装历经29道工序、耗时185天,所有安装数据均优于行业标准及制造厂要求。转子安装采用先进的激光测量技术,确保磁极标高、圆度等关键指标达到最优,这些技术创新为机组长期安全稳定运行奠定了坚实基础。

电站还集成应用了智能监测系统,能够实时采集机组振动、摆度、温度等关键参数,通过大数据分析实现设备状态精准评估和故障预警,这套系统如同给机组装上了“智慧大脑”,大大提高设备可靠性和运维效率。

目前,洛宁电站其余3台机组的机电安装工作正在紧张有序推进,预计将于2026年实现全容量投产发电。届时,这座强大的“电力调节枢纽”将更加充分地发挥其综合效益,为河南电网提供更加安全可靠、灵活高效、绿色清洁的电力保障,全面助力加快构建新型电力系统和新型能源体系,推动能源绿色低碳转型和实现“碳达峰、碳中和”目标。
