中油电能热电二公司两台发电机励磁系统升级改造成功
来源: 中国工业新闻网 2024-11-08 12:12
分享到:

近日,中油电能热电二公司1、2号发电机励磁系统顺利完成并网前后的单体试验、整组启动调试,满足并网运行要求,设备转入正式运行,各项指标数据均优于前,标志着公司1、2号发电机励磁系统装置升级改造圆满完成。

        因需而动消除装置设备的“顽瘴痼疾”

发电机励磁系统稳定运行,直接影响着机组并网和发电机的电能质量。公司现有励磁系统自2005年投入至今,已运行19年,其安全可靠性已不符合发电要求,设备精度低、调节能力差,导致无功功率输出维持在较低水平,严重影响公司一期系统对外功率因数指标。为更好地解决无功输出乏力问题,公司决定改造升级1、2号发电机励磁系统装置,电控检修部承担着本次升级改造的主要任务。

作为公司今年最重要的改造项目之一,其安全施工、顺利调试、平稳运行、一次投产试运成功是1、2号机发电供热指标完成的重要保障。为此,部门提前谋划、明确责任,成立由生产部门牵头,部门各专业技术人员参与的项目专题小组,全过程协调管理,指导施工队伍完成改造任务,确保改造工作顺利进行。

面难而进打破改造之途的重重障碍

6月,公司明确励磁系统改造途径后,预计采购周期为半年。部门反复核算后,需9月20日到货才能确保工期。改造周期紧张,任务量大,首个难题就卡在励磁这种特殊设备采购上。特殊事情就要特事特办,公司派部门专工常洪涛全过程跟踪物资采购,全流程推进,不怕吃闭门羹,抱着不达目的不收兵的信念,环节到哪人在哪,“赖着”“盯着”现场办公,沟通油田公司及下属各物资采购部门,不到两个月时间完成了设备招标。设备排产同时,专业人员结合设计院进行图纸设计,提前做好施工的各项准备工作,副主任姚远到厂家积极催货,调动厂家人员全力抢工期。在各方人员的努力下,设备比预期提前三天到货。

由于励磁系统改造难点在新老设备结合的复杂性和不确定性,施工阶段生产部张利和部门专业人员全程深度介入,在图纸不全的情况下,边施工边完善,碰到任何意外状况都立时解决。为抓抢工期,部门决定1、2号机两个“战场”同时推进,继电班班长张宇、副班长高延岳、班员赵俊峰带领施工人员三处地点同时抢工。各级人员白天组织施工接线,晚上总结消化存在问题,每天随时更新计划和进度,最终在三个月内完成了改造。

全力而为筑牢安全生产的坚实防线

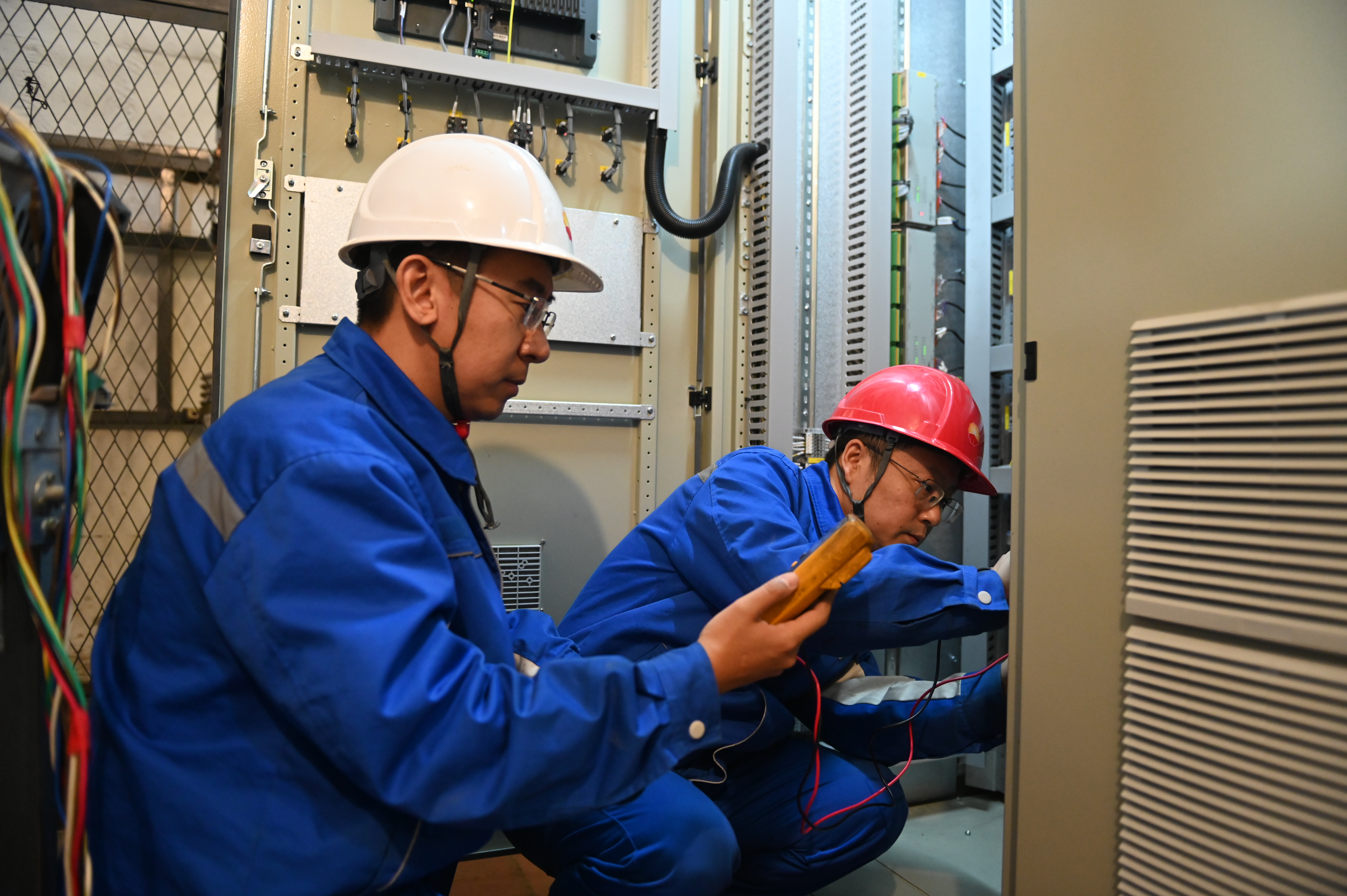

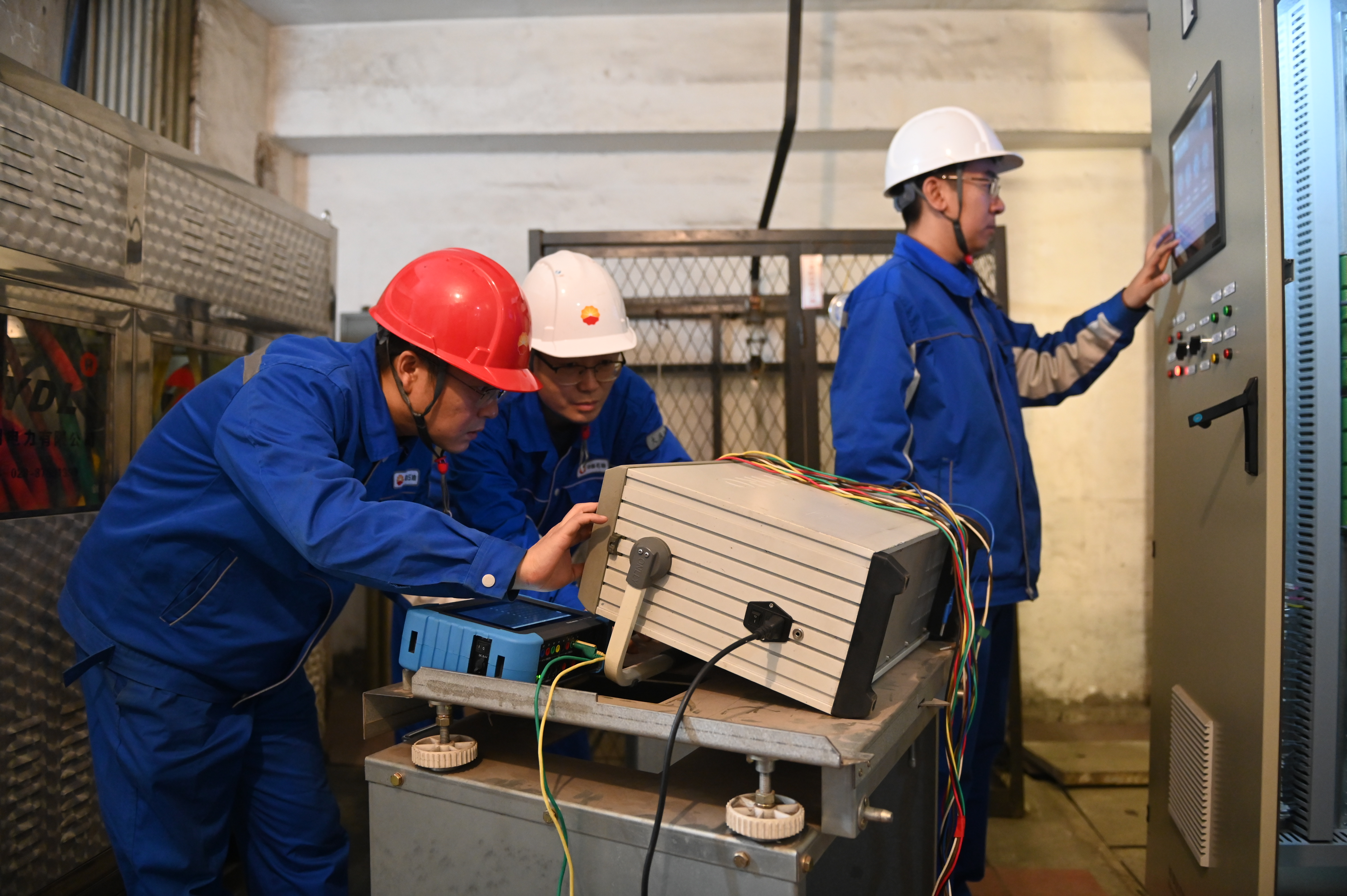

励磁系统起机试验是验证其接线正确、设备性能良好的最直接手段,试验中的拆接线路复杂,涉及励磁调节柜、灭磁开关柜、发电机控制屏等16个盘柜,敷设40余条电缆,接线240根以上,需试验人员谨慎再谨慎。

10月8日23时,2号机起机试验正式开始,试验项目包括三大项,13小项,每项内还有分项,夜间试验又是第一台改造机组,更需试验人员时刻保持头脑清醒。在生产部和电控检修部专业人员积极配合下,电科院和厂家技术人员专业操作下,逐一录入试验参数、输出操作指令,直至凌晨5点,试验顺利结束,较原计划超前三小时完成,数据结果全部达标。

但10月10日1号机试验就没有预想中的一马平川。在进行空载逆变灭磁试验时,试验人员发现励磁电压急速上升,立即切掉灭磁开关。面对突发情况,现场人员冷静应对,通过现象判断是电压相序错误引起,于是从电压互感器到设备接线端子,逐一校验排查接线,将问题揪出改正,一一消除电流回路和信号回路错误,为机组正式运行清除了隐疾。

最终,1、2号发电机一次启动成功,改造后设备运行良好,无功功率输出平稳,目前繁伟甲乙线瞬时功率因数超过0.9,达到预想指标。(杨婧婕)
