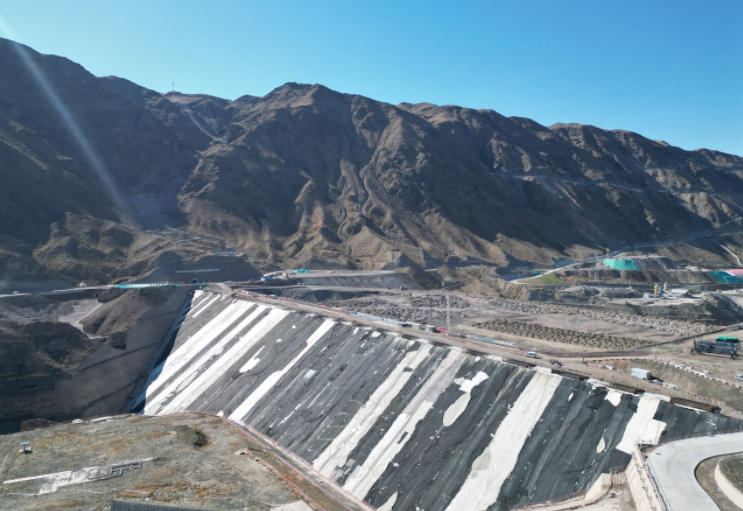

近日,随着最后一仓混凝土完成收面,国网新源新疆哈密抽水蓄能电站下水库拦河坝52块混凝土面板全部浇筑到位,较原计划提前14天完成任务。这层覆盖在坝体迎水面的“皮肤”,将成为锁住一库水的最后一道防线。
哈密抽水蓄能电站位于哈密市伊州区天山乡三道沟村,是东疆首座抽水蓄能电站,总装机容量120万千瓦,安装4台30万千瓦机组,动态总投资82.3亿元,计划2028年全部建成投运。下水库拦河坝为混凝土面板堆石坝,最大坝高81米、坝顶长504米、宽10米,填筑堆石料222万立方米。
“拦河坝面板混凝土浇筑全部完成,标志着工程向蓄水目标迈出了坚实一步。”国网新源新疆哈密抽水蓄能电站工程部副主任仝帆表示,将有序推进蓄水验收工作,详细梳理蓄水前剩余工程量,确保按期完成蓄水验收及投产发电,为新疆新能源消纳和“疆电外送”提供坚实支撑。
面板浇筑的难点,在于哈密极端的气候环境。当地夏季气温常超40℃,冬季最低达零下30℃,昼夜温差超过25℃,加之风沙频繁,全年有效施工窗口被大幅压缩。混凝土面板为薄壁结构,在剧烈温差作用下极易开裂,每一条裂缝都可能成为日后渗漏的通道。

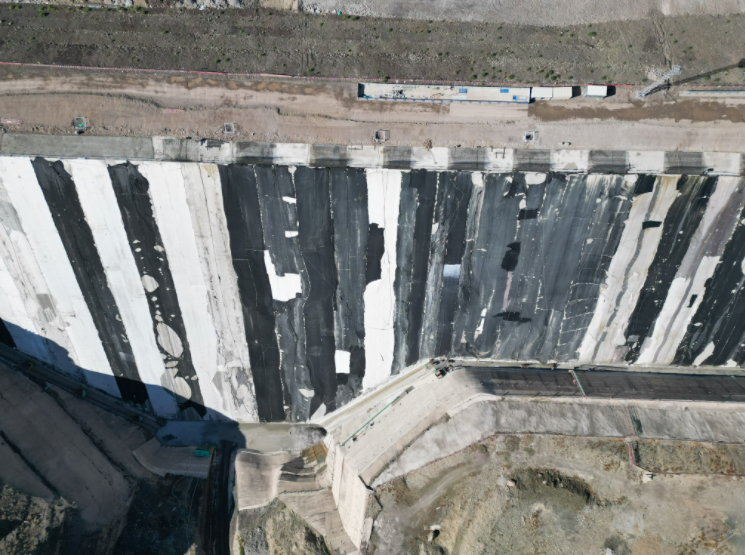

“面板浇筑最怕的就是裂。”工程部闫林介绍,施工中将温度管控贯穿全过程,面板内布设智能监测设备实时采集内部温度数据,坝面建设全覆盖自动喷淋养护系统保持混凝土湿润平稳,配合比、坍落度、含气量等关键参数每仓严格管控。52块面板累计浇筑混凝土近2万立方米,最大单块长129米、宽12米,面积达1548平方米,全过程防裂措施真正落到了实处。
项目推行“样板工程引航、首仓标杆建设”,以首仓为标杆固化标准动作,多个班组24小时连续同步推进,从今年5月25日首仓开浇到全部完成,历时不到4个月。
作为日调节纯抽水蓄能电站,哈密电站机组从启动到满负荷发电并网仅需约3分钟,投运后将接入新疆电网,承担调峰、调频、调相、储能、系统备用及黑启动等功能。电站设计年发电量13.68亿千瓦时,年抽水电量18.23亿千瓦时,投产后每年可减少煤炭消耗约23.9万吨,减排二氧化碳约59.6万吨。
哈密是国家千万千瓦级风电基地、百万千瓦级光热基地和光伏基地,也是“疆电外送”核心枢纽。风与光出力波动大,这座电站的作用正是把一时消纳不下的电能转化为势能,锁进戈壁上的水库里,在电网最需要的时候再释放出来。
目前,上水库大坝面板浇筑正同步推进,地下厂房机电安装与输水系统衬砌有序展开。等下水库真正蓄起水来,这座大坝将开始它的本职工作——把戈壁上的风和光,变成留得住的电。(牛宝园 田玉 郭子毅 耿文浩)
