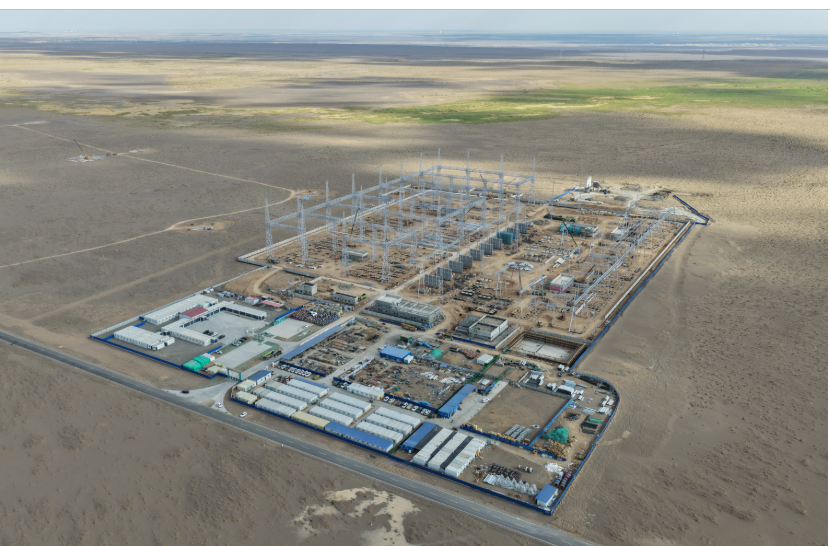

8月12日,随着新疆伊州750千伏输变电工程土建主体部分进入收尾阶段,哈密市“多点支撑”的750千伏环网主网架建设迎来关键节点。与此同时,三塘湖—玫瑰泉双回750千伏线路全线贯通、全国首个750千伏户内GIS变电站——十三间房750千伏变电站建设正全速推进。三大核心工程协同发力,标志着哈密作为国家重要能源基地的电网结构正加速升级,为清洁能源大规模外送及区域经济发展注入强劲新动能。

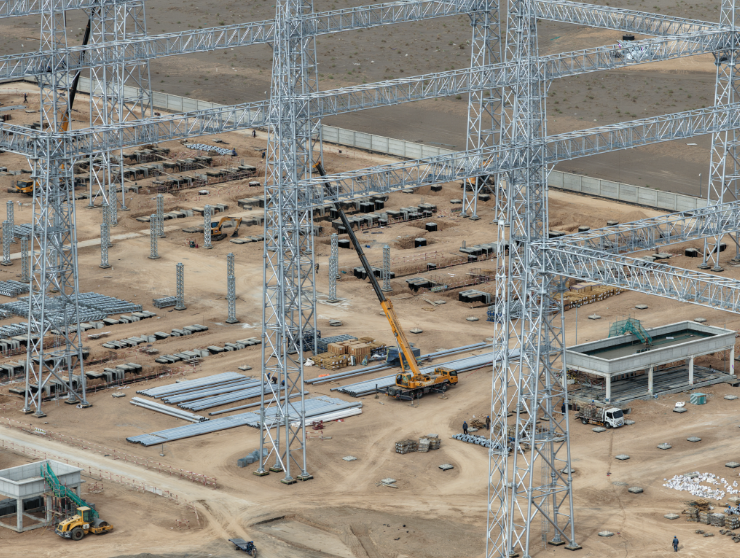

“目前工程总量完成超过40%,土建主体已完工,工程全面进入电气安装阶段。”新疆送变电有限公司施工项目部副经理周小强介绍。该项目总投资约11亿元,本期新建300万千伏安变电容量,计划年底前完成所有安装调试,2027年4月投运。届时,它将为哈密高新区南部循环经济产业园及兵团第十三师二道湖工业园提供强劲电力支撑,并显著优化南部长距离环网结构,大幅提升供电可靠性与新能源消纳能力。
在哈密北部,三塘湖—玫瑰泉双回750千伏线路工程已于7月28日实现全线贯通,进入验收阶段。这条投资5.13亿元的“绿电大动脉”,新建线路长165.677千米,成功穿越素有“九大风区”之称的三塘湖风区。
“面对年均115天8级以上大风及65处高风险跨越作业,我们创新应用绝缘双层防护网工艺,首次在新疆750千伏线路跨越铁路施工中攻克了夜间‘天窗期’作业难题。”国网哈密供电公司调度员马伟军表示,工程投运后,将有效破解哈密北部新能源消纳瓶颈,可满足2026年夏季该区域7630兆瓦的电力盈余外送需求,为东疆电网强筋健骨。
与此同时,坐落于哈密西侧“百里风区”的十三间房,全国首个750千伏户内GIS变电站建设正酣。为抵御当地频发的沙尘与极端风速,工程创新采用全户内GIS布置方案,并专门建设挡风墙。
“目前土建进度完成超过了80%,220千伏GIS设备已进场,正在进行安装作业。”项目技术员付一泽介绍。这座投资15.39亿元的“抗风堡垒”,将为十三间房风区及周边大规模风光电外送及未来抽水蓄能电站接入提供核心枢纽支撑,极大释放哈密西部新能源消纳空间。
“十五五”期间,哈密市坚持统一规划、一体推进主干电网、配电网和智能微电网发展。随着哈密至郑州±800千伏特高压直流、坤渝直流外送能力提升,以及哈密—敦煌第三回750千伏线路等工程加速推进,哈密正稳步构建以9座750千伏变电站为骨干的坚强环网。这一系列重大工程的建设投运,将有力支撑哈密乃至新疆新能源大规模开发利用,为“疆电外送”绿色动能的高效转化奠定坚实基础,助推国家新型能源体系建设和“双碳”目标落地。(牛宝园 田玉 郭子毅 冯伟军)
