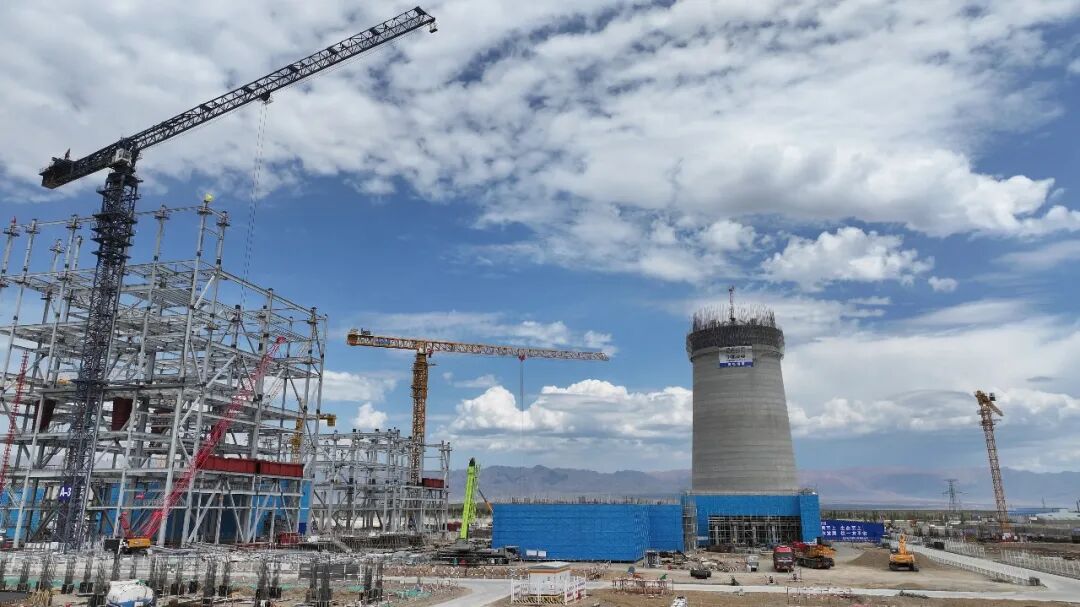

6月11日,在位于新疆托里县的塔城国家电投2×66万千瓦煤电一体化项目施工现场,塔吊林立、机械轰鸣,各作业面有序推进,项目建设呈现提速增效、稳步落地的良好态势。
塔城国家电投2×66万千瓦煤电一体化项目工程建设部副经理霍继宝说:“今年以来,我们统筹调配人力、机械力量抢抓施工进度,目前项目整体工程进度完成25%,多个重要里程碑节点实现超前履约。其中,主厂房首方混凝土浇筑提前5天完成,#1锅炉钢架吊装提前41天、#2锅炉钢架吊装提前38天落地,现场施工推进节奏平稳、效率突出。”

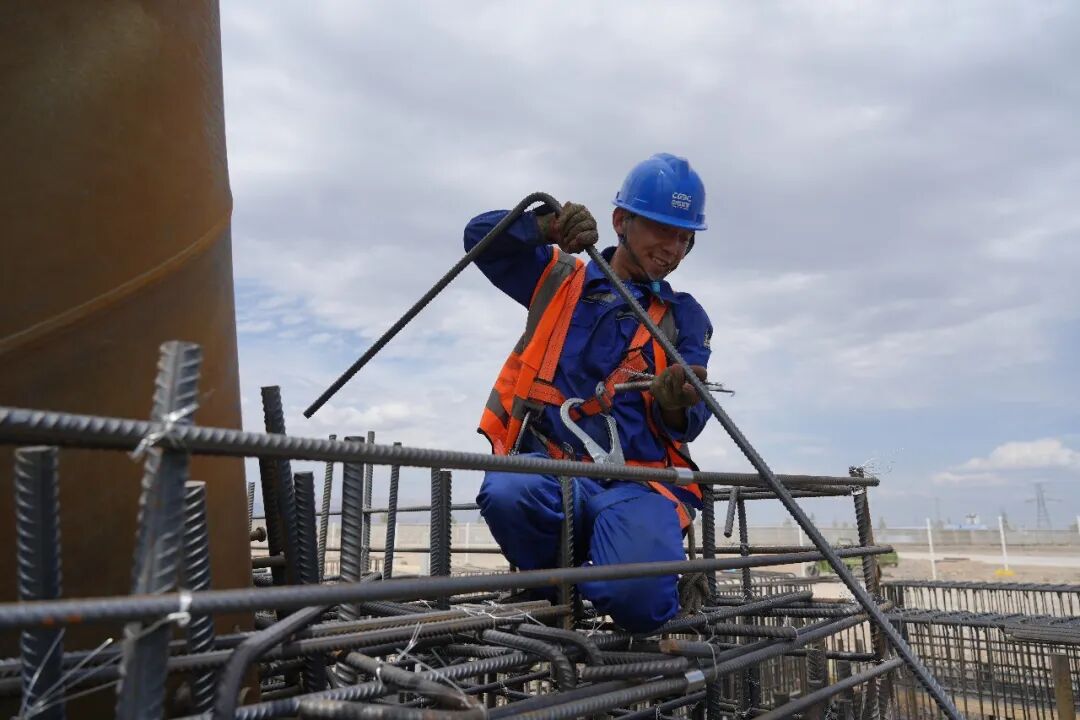

该项目始终遵循“深前期、严开工、精设计、优达产”的建设原则,将前沿技术与精细化管理深度结合。依托空冷首台套技术、智慧工地系统、网格化管理、智慧电厂平台及专业职能班组建设,项目牢牢守住安全生产底线,坚决杜绝“以包带管”现象,对工程建设全流程实施高标准、严要求的管控。
据悉,该项目为自治区重点工程、塔城地区核心能源支撑项目,也是新疆现代能源保障体系的重要一环、国家电投在疆战略布局的关键载体。项目于2025年8月正式开工,由托里国电投发电有限责任公司负责投资、建设,总投资53.54亿元,规划建设2台66万千瓦高效超超临界燃煤发电机组,总装机容量132万千瓦。计划1号机组2027年9月30日投产,2号机组2027年11月30日并网发电。
项目采用NDACC新型节能空冷技术,同步配套烟气脱硫、脱硝、高效除尘设施,具备低噪音、运维成本低、综合效益突出等优势,契合新一代煤电机组建设标准,也是新疆打造全国能源资源战略保障基地、推进“两个联营”的示范项目。

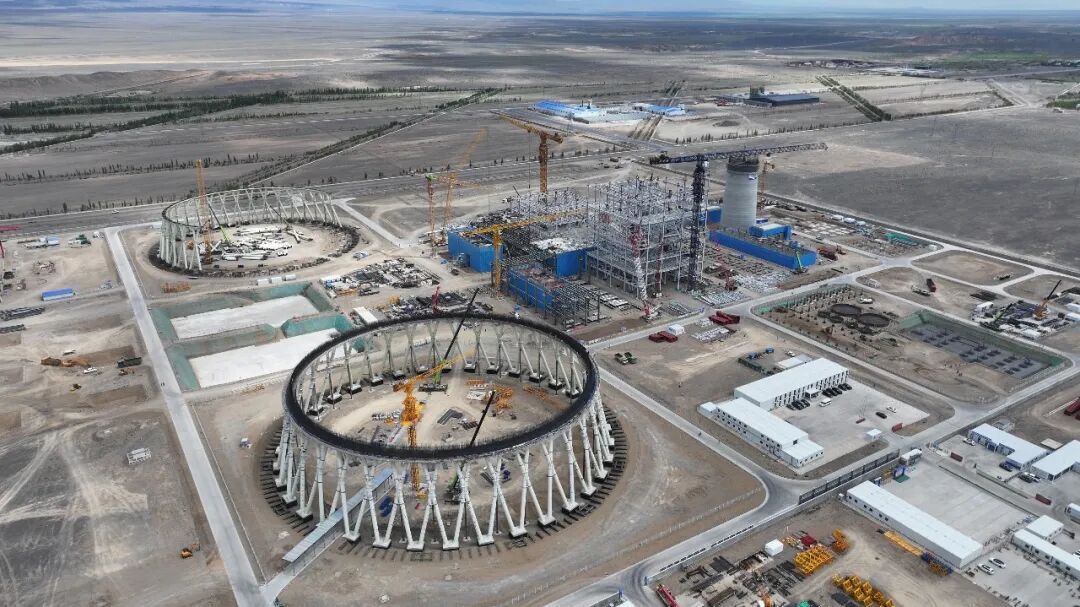

截至目前,除输煤、脱硫系统外,13个单体区域正在建设当中。项目累计完成投资18.46亿元;本年度计划投资16.16亿元,现已完成6亿元。按照施工计划,年内将完成两台机组汽轮机台板安装、1号及2号锅炉钢结构安装等重点任务。
项目全面达产后不仅能补齐塔城地区电力保供短板、优化区域能源结构、保障电网安全稳定运行,更能推动托里县资源优势加速转化为产业优势,为塔城地区经济社会高质量发展注入强劲动能。(牛宝园 汪春林 高策)
