近日,随着1号机组顺利启机成功并网,电能公司气电公司天然气管线更换改造、机组集中消缺专项工作全面圆满收官。本次专项攻坚以超常规速度推进,仅用8天的停机窗口期高质量完成了管线改造与双机消缺双重任务,在消除设备重大安全隐患、修复机组各类缺陷的同时,大幅提升了设备运行稳定性,为公司安全生产、高效发电筑牢了坚实根基。
天然气管线作为保障机组安全稳定运行的核心基础设施。长期运行后,户外管线易出现腐蚀、潜在泄漏等安全隐患,不仅影响天然气输送效率,更给机组安全生产埋下重大风险。为根除隐患、从源头提升设备安全性能,公司精准部署天然气管线更换改造工作。本次管线更换工程涵盖户外分离器至两台增压机多段管线拆除换新,项目本身工期紧张、施工流程复杂、现场作业难度大,加之需与机组消缺同步推进,时间压力空前。

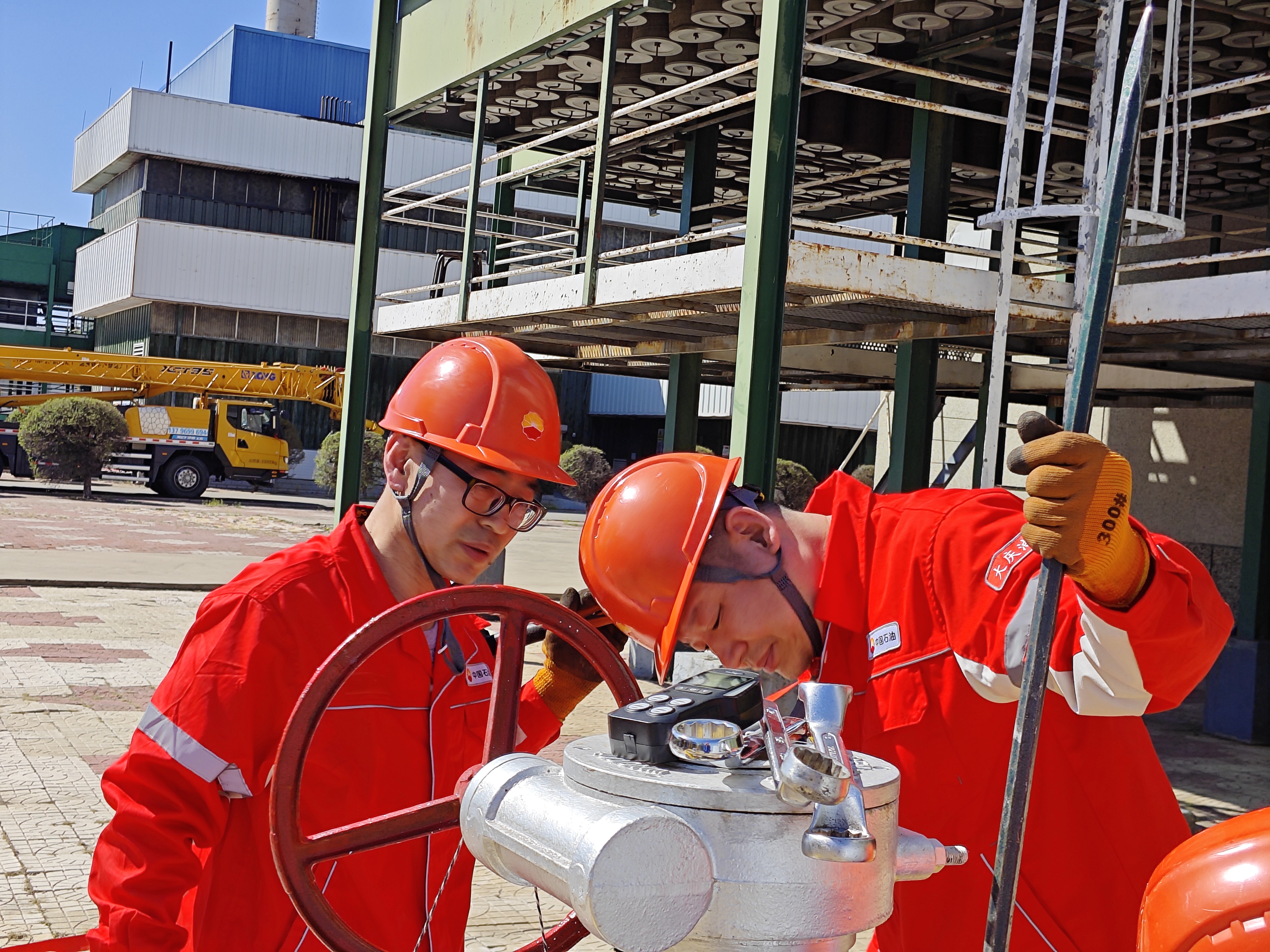

为保障项目高效、安全推进,公司燃机检修中心提前统筹谋划,抓实前期筹备工作,为抢工期打下坚实基础。中心联合施工单位多次开展全方位现场勘查,结合现场管线密集、作业空间狭窄的实际工况,量身制定分段拆除、分步安装的精细化施工方案。同时,工作人员提前完成管道与支架预制、动火作业审批等所有前置准备工作,配齐气体检测仪、呼吸器等全套安全防护设备,规范划定作业警戒区域,全方位筑牢施工安全防线,确保项目一开工就能全速推进。

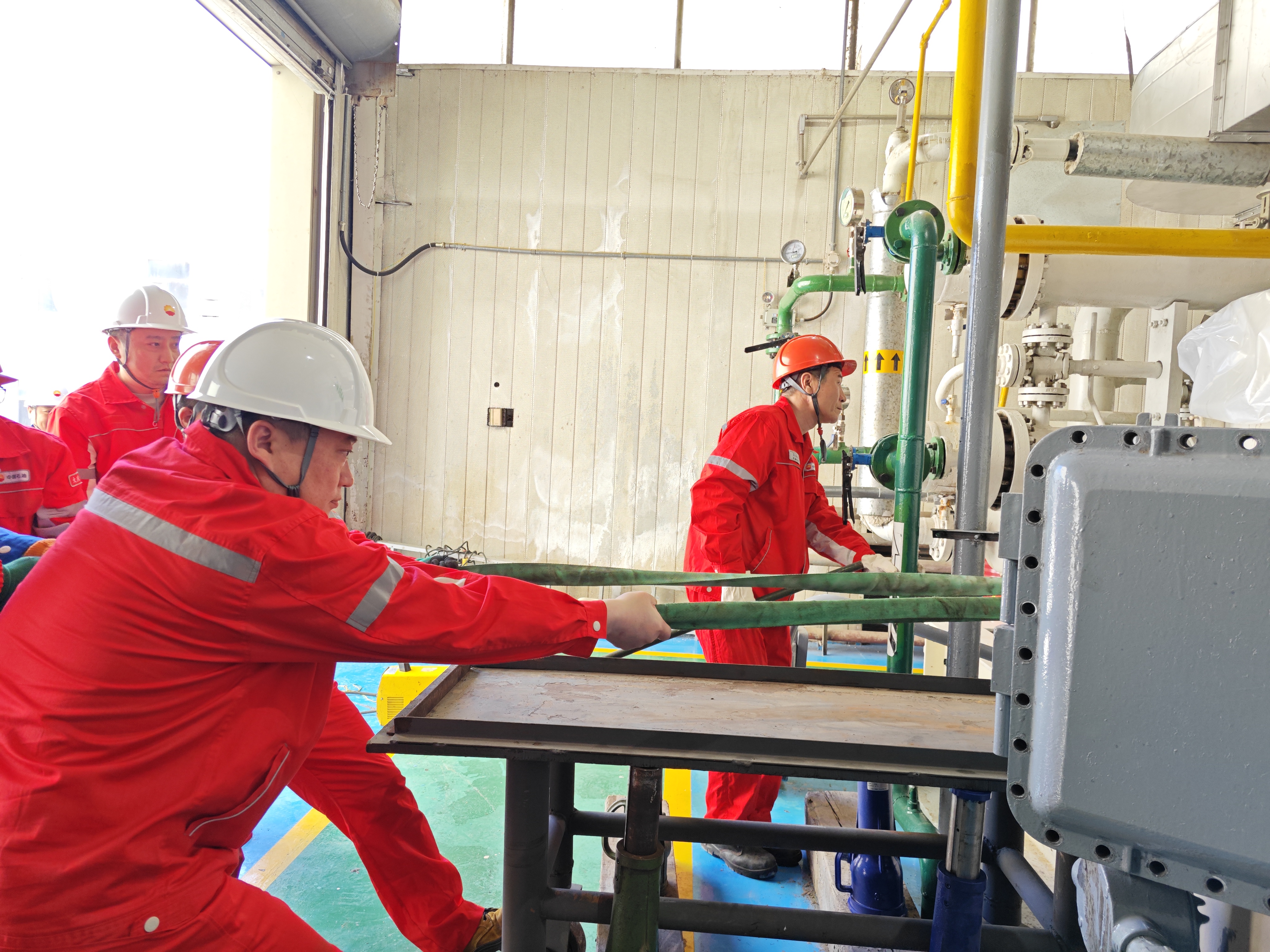

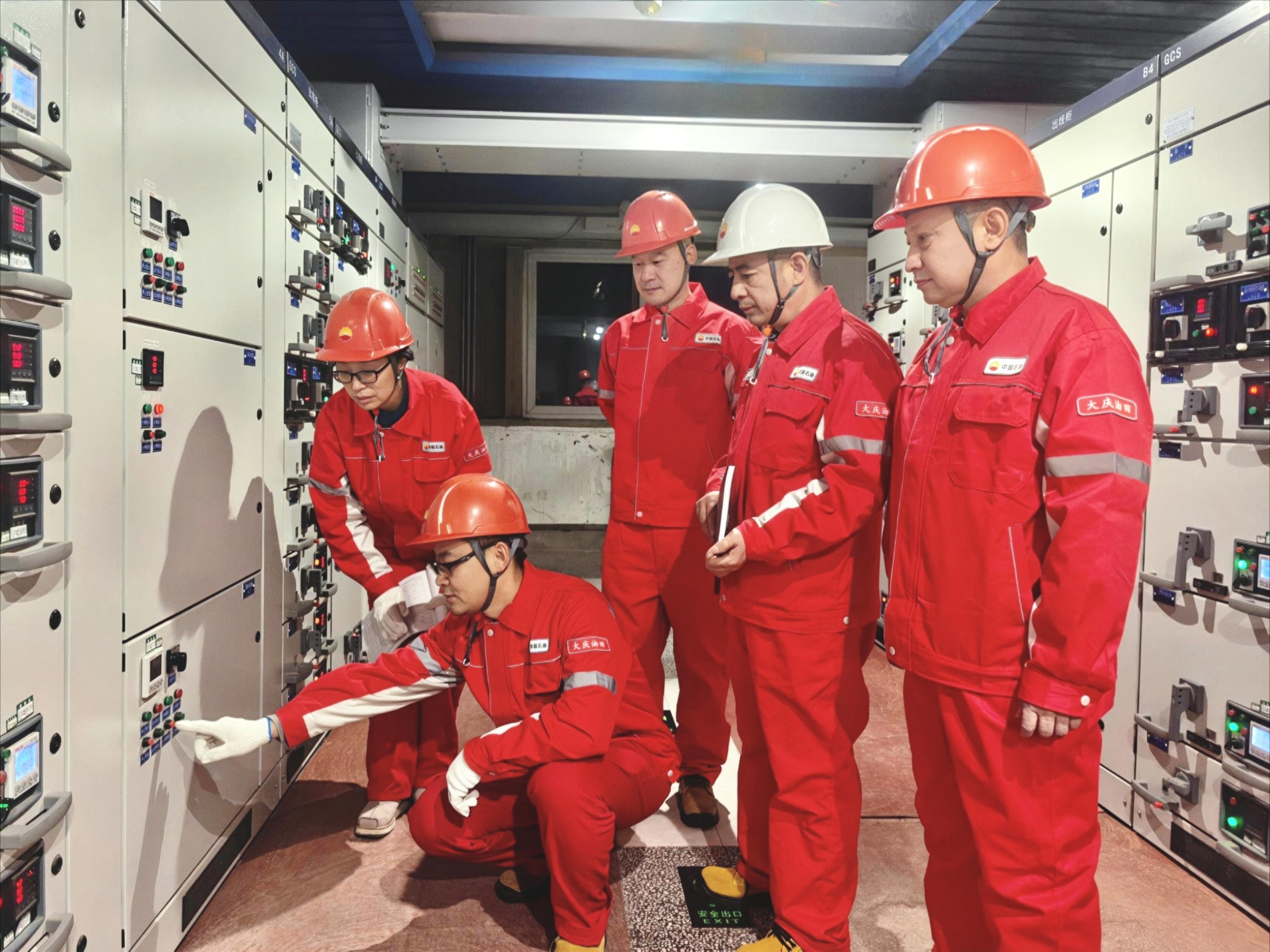

施工过程中,公司领导坚守一线、靠前指挥,全程监督把控施工安全、工程质量与项目进度,第一时间协调解决管线走向调整、现场交叉作业配合、安全防护落实等重难点问题,保障施工各环节无缝衔接、高效推进。全体作业人员严格恪守安全操作规程,严格落实专人监护、全程安防管控机制,精准完成盲板插堵、管道吹扫、支架安装、管道吊装、对口焊接、防腐处理、打压试验等全部关键工序,有效规避动火、吊装作业等各类安全风险。项目团队科学优化施工时序,统筹协调生产与施工节奏,攻坚克难、连续奋战,用最短时间高质量完成了全部管线更换作业,比常规施工周期大幅压缩。

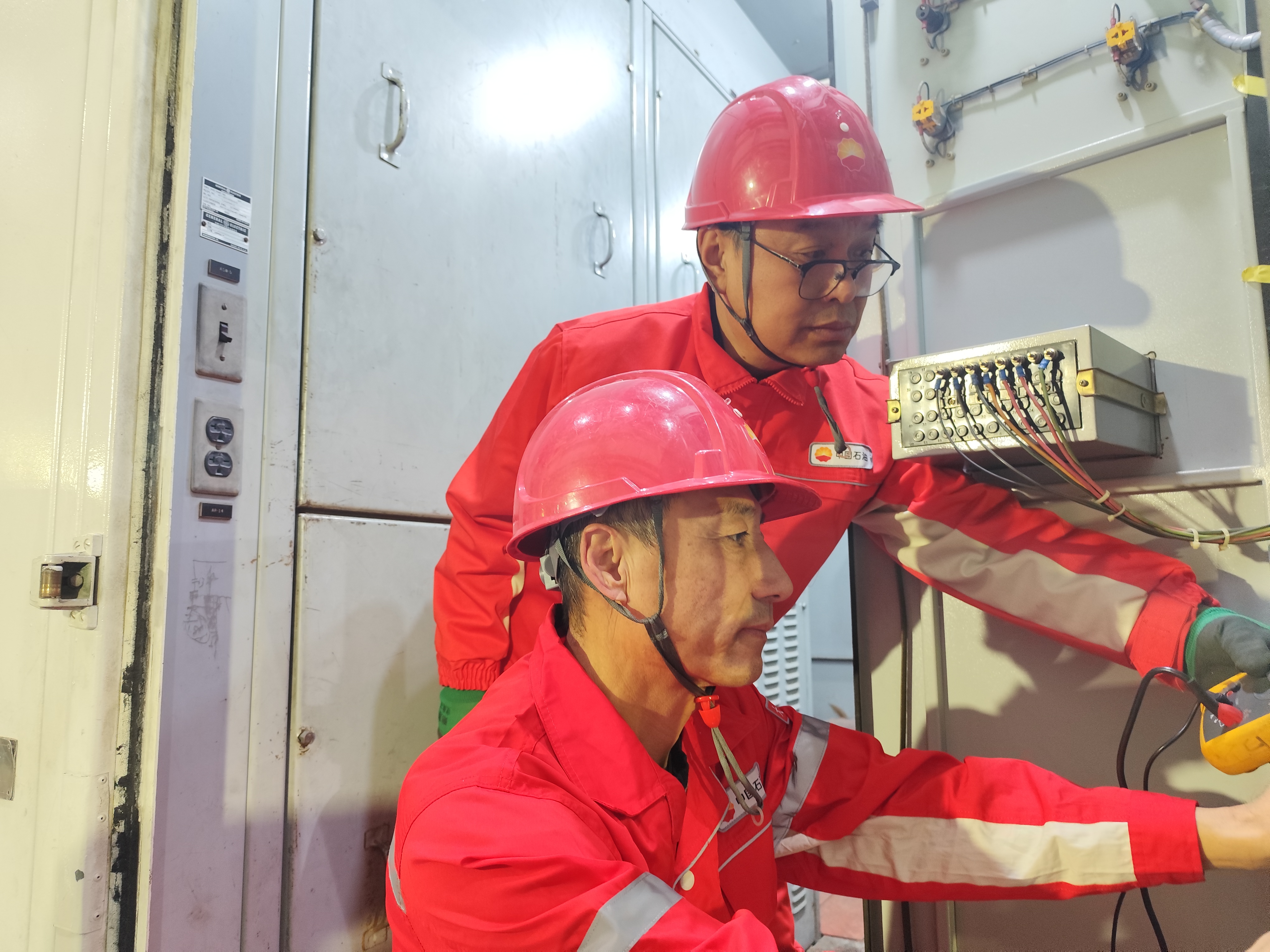

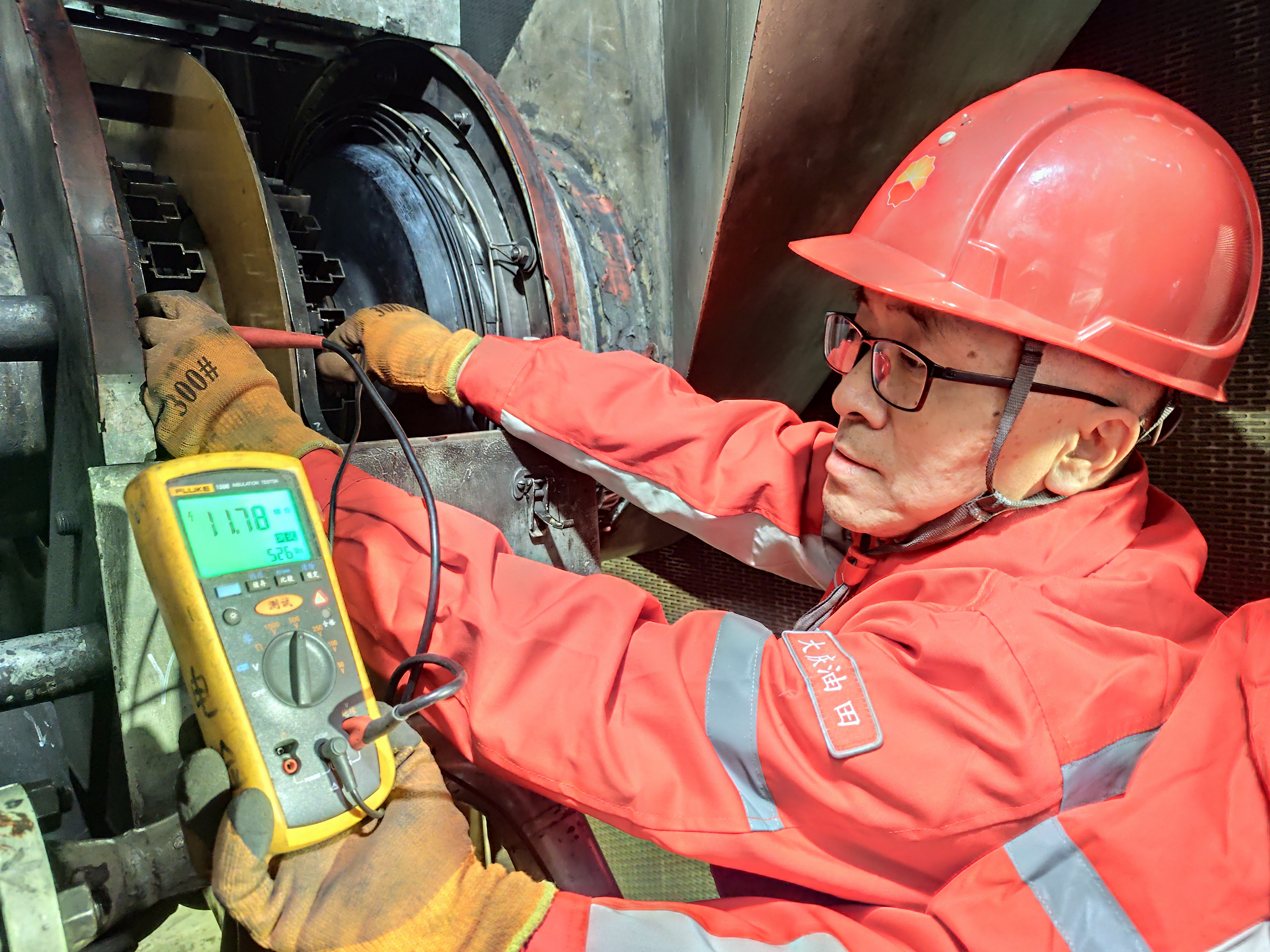

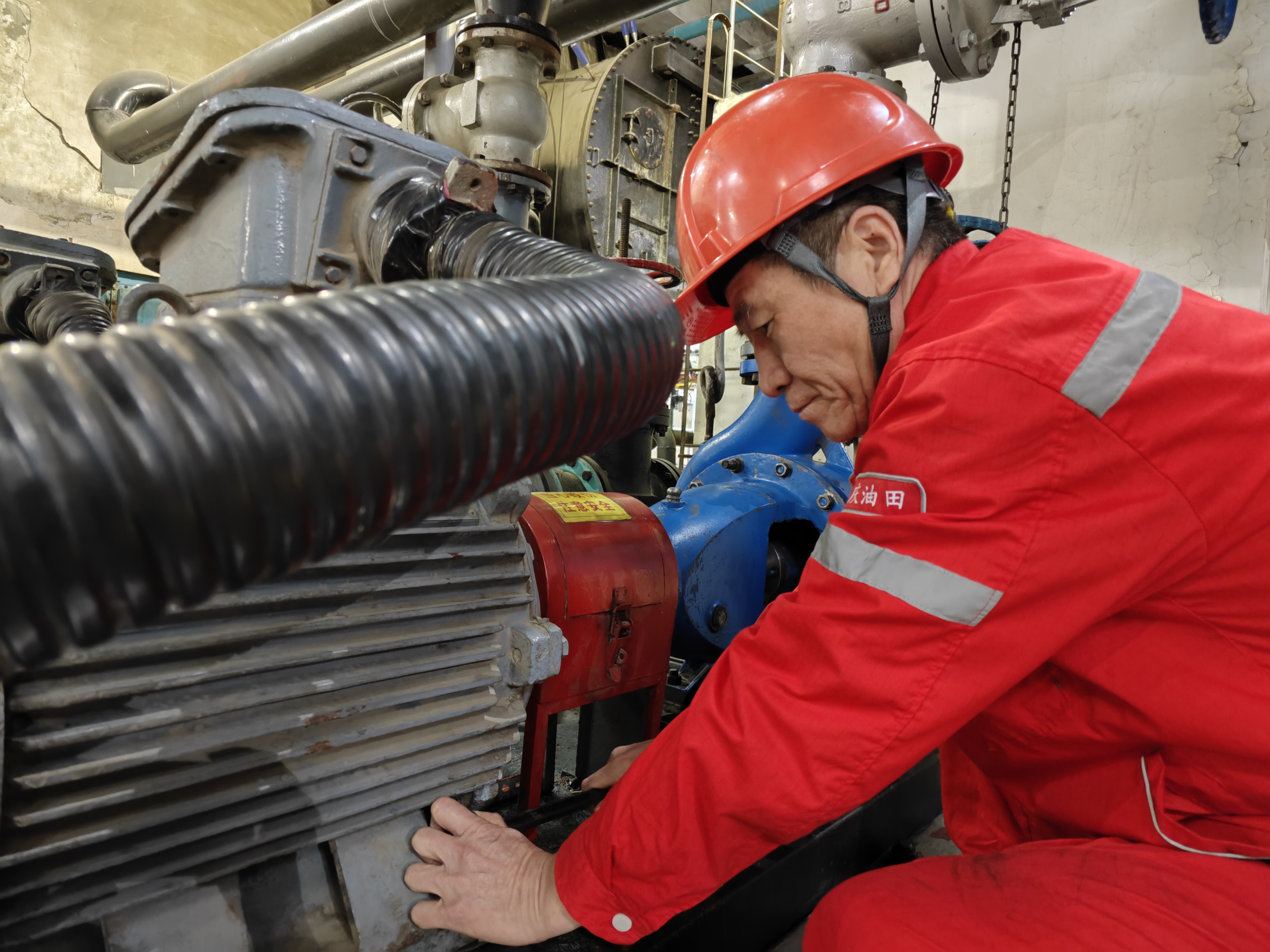

依托本次停机窗口期,燃机检修中心同步开展两台机组集中消缺工作,实现“一次停机、全面体检、彻底消缺”,全力提升机组健康运行水平。仅用3天时间完成2号机组31项设备缺陷治理,重点攻克燃机2瓦振动检查、励磁通道检修、增压机电机更换等核心检修任务;在8天的检修期内,累计处理1号机组缺陷44项,高质量完成励磁通道排查、主液压油泵齿套更换、射水泵及给水泵检修等8项关键专项作业。精准细致的消缺工作,彻底解决了机组长期存在的潜在设备问题,有效提升了机组整体运行工况和设备可靠性。
此次管线改造与机组消缺双项任务的圆满完成,不仅彻底消除了天然气管线安全隐患,提升了天然气输送效能,更全面夯实了机组设备健康基础,为后续安全生产奠定了坚实基础。下一步,公司将持续秉持精细化管理理念,统筹各部门协同发力,常态化开展设备全面隐患排查,优化检修运维举措,以严谨务实的工作作风筑牢安全生产屏障,全力保障机组长期稳定高效运行,为企业高质量发展注入强劲可靠的动力。(高洋)
