大庆电能热电二公司:跨越千里赴使命 扎根他乡驭长风
来源: 中国工业新闻网 2026-04-30 08:11
分享到:

四月的春风掠过广西北部湾畔的连绵群山,吹拂着丘陵沟壑间悄然铺开的绿色画卷。群山与风机辉映间,大庆电能广西山地风电项目正掀起火热的建设浪潮。

作为大庆电能加速推进绿色转型的攻坚重点项目,广西山地风电项目承载着公司“打造绿色电能,绘就清洁低碳新底色”的重要战略使命。热电二公司认真贯彻落实大庆电能部署要求,组建钦北奉献风电保运队,选派13名队员跨越4000公里,挺进十万大山,在山脊之上展开风电场的建设运维工作。

奉献风电场位于广西壮族自治区钦州市钦北区贵台镇境内,工程场区处于十万大山山脉范围,多为丘陵地貌。风机布置于独立山包或连续山脊,山顶海拔在500米左右。保运队负责的项目需安装24台单机容量5兆瓦的风电机组,总装机容量为120兆瓦,并配套建设升压站配电楼、生产辅助楼房等设施。

第一批到达项目部的王成龙和王明柱担起了前期勘察的重任。全新的环境、全新的设备,没有可遵循的经验、没有完整的线路图、没有系统的操作标准,一切从零开始,怎么干?

没有路,那就开山辟路。在整理绘制系统图过程中,厂家提供的图纸与现场实际位置存在偏差,极易导致走错间隔,引发误操作事故。他们深入现场,一项项核对,发现不符之处,便重新梳理、重新画。王明柱说道:“除此之外,我们还要同步学习新设备,只有掌握了设备参数特性,才能结合现场实际,编制运维规程和标准化操作票。”3个月来,他梳理并编制完成了钦北贵台《奉献风电场一次接线图双重编号》《奉献风电场站运维工作绩效考核管理方案》《广西清洁能源风电场检修规程》等多项规章制度,为后续项目的推进奠定坚实基础。

4月8日,随着保运队员的陆续将至,13名保运队员全员汇合。但新的挑战接踵而至。雨季即将来临,项目工程人员紧缺,为抓抢外送线路施工的黄金窗口期,保运队需要尽快完成安全培训,并同步完善技术资料、协助项目施工监督。风电场的运维要求持高压、低压电工证上岗。保运队13人,仅有两三个为电气专业出身。“尽管来之前,我们已在大庆电能培训中心集中学习了数月,并接受了风机运行、风电技术的专项培训。到了广西后才发现,拿到证只是第一步。”来自灰场岗位的冯华庆说。

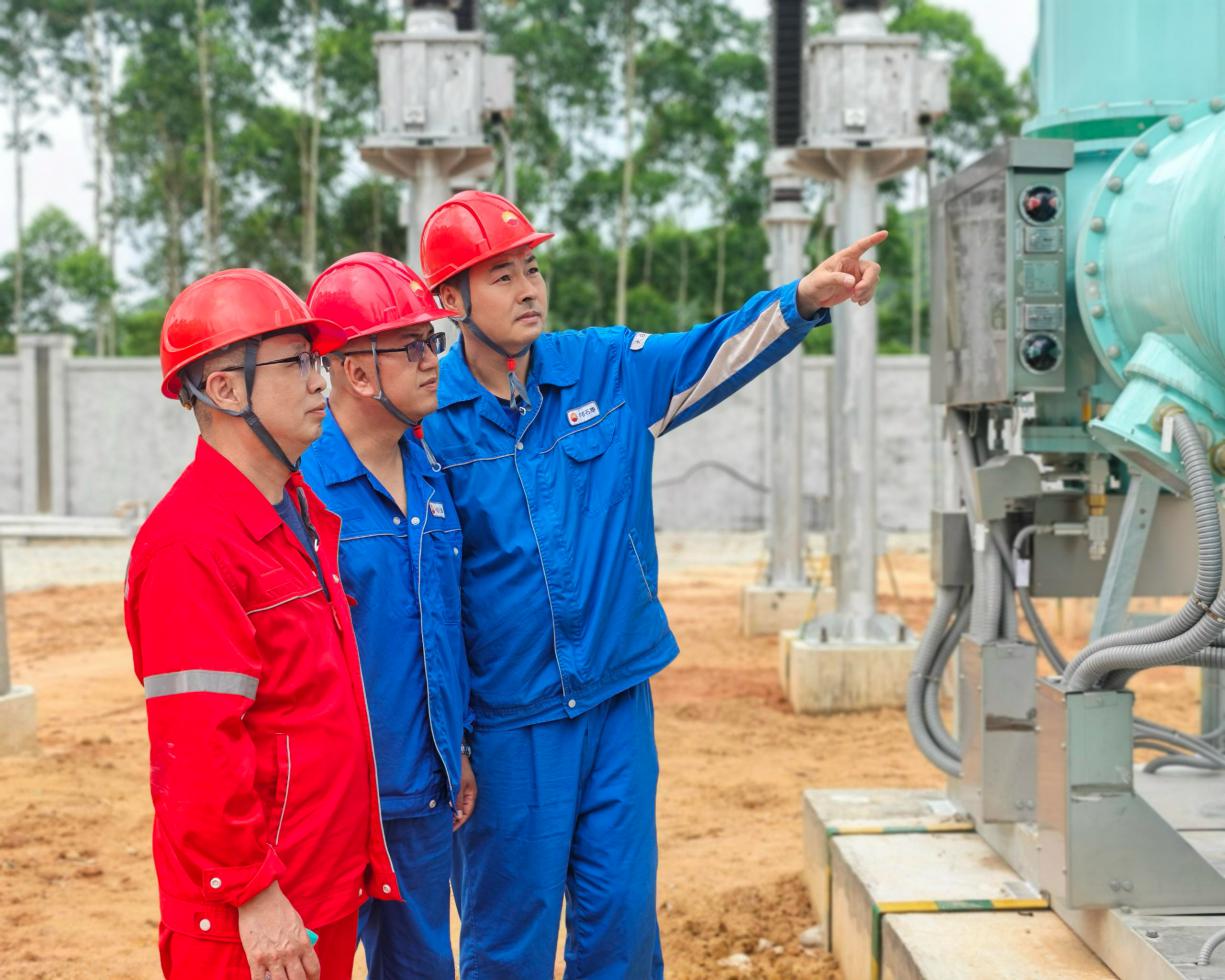

为了加快完成外送线路施工,他们兵分三队,一队奔赴外送线路施工点,协助项目部开展施工安全与质量旁站监督,严守安全质量关;一队驻守驻地,深入升压站和风机施工现场收集设备参数资料,加紧编写运维规程与标准化操作票,做好投运前期技术筹备;一队扎根风机安装现场,全程监督风机安装施工,全力保障进度。

项目部主要负责现场建设与设备安装,保运队没有专门的师傅、独立的“课堂”。他们只好跟着项目部的车去升压站现场。厂家人员调试设备,他们就站在旁边看、跟着问,厂家操作一步,他们记一步。白天全部扑在现场,他们把培训放到了晚上。每晚7点到9点,驻地的项目室变成“夜校”。队员们围坐在一起,分享白天收集到的数据,讲解设备技术参数,第二天再去现场验证。从非专业到持证上岗,从看不懂系统图到能独立监管现场,保运队员们从零开始,一步一步地完成了从“门外汉”到“顶梁柱”的蜕变。

目前,项目正按计划稳步推进,升压站配电楼基建施工已基本完成,外送线路已完成近半,为后续风机安装,并网发电打下坚实基础。

从东北平原到十万大山,这群“追风人”用沾满泥土的图纸、心中不灭的信念,在4000公里外的山巅上,为公司实现绿色低碳高质量发展闯出了一条崭新之路。(杨婧婕)
