人勤春来早,奋进正当时。春节刚过,工程建设公司油田工程事业部承揽的39项重点工程就已全面开工建设,截至3月底,其中15项工程已经达到完工投产条件,为实现“十五五”良好开局奠定了坚实基础。

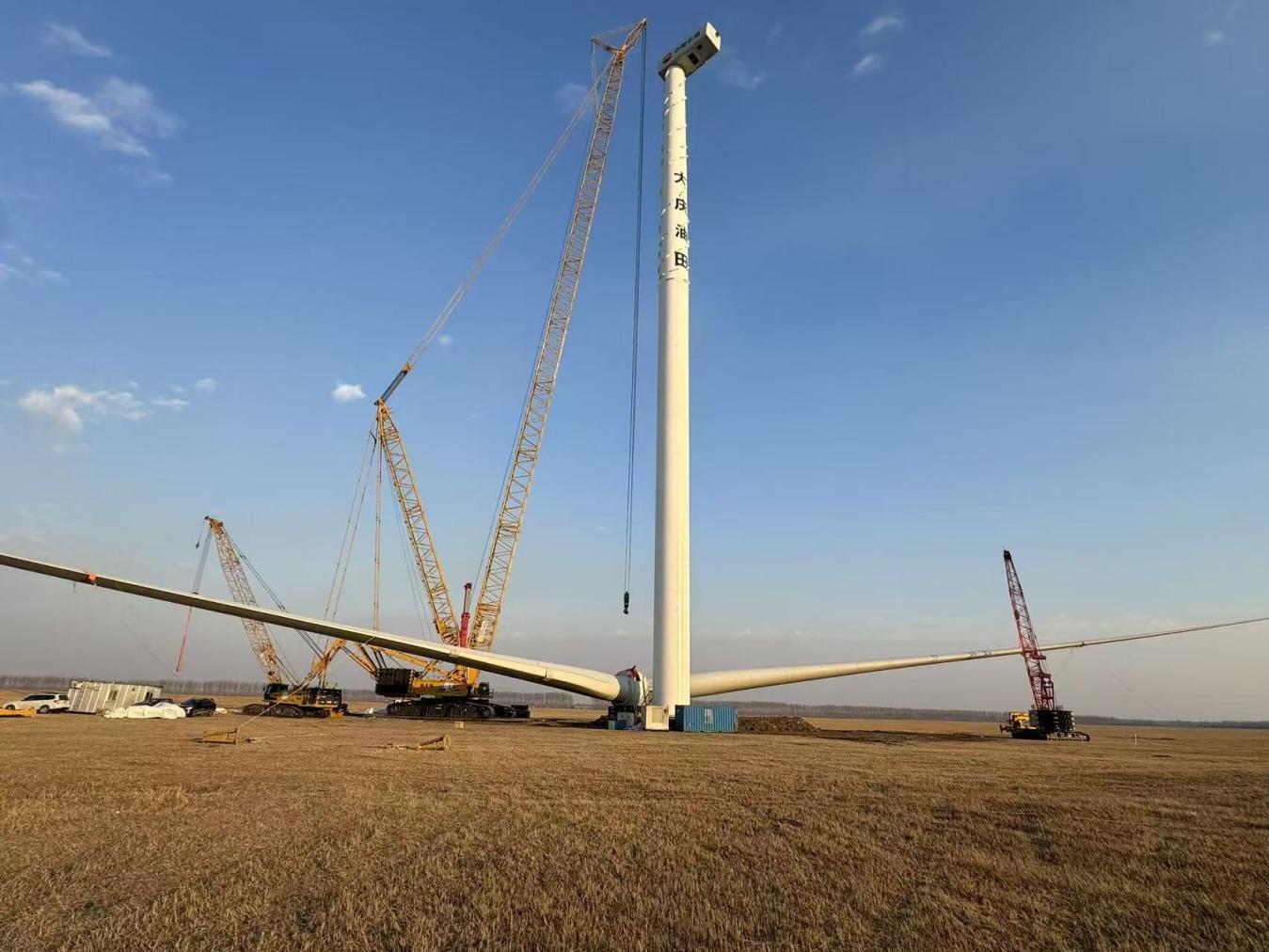

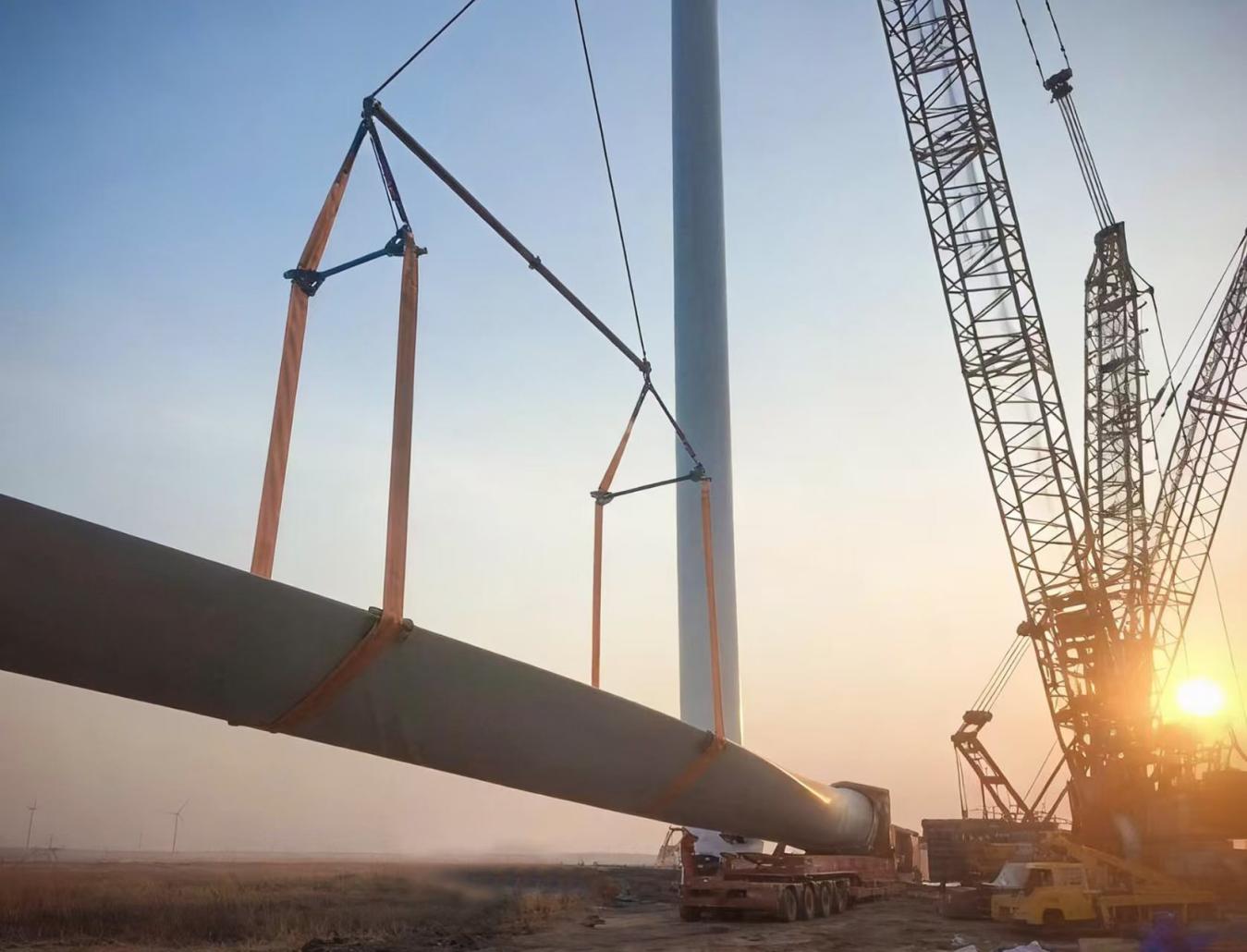

遥看庆北,事业部第十二项目部47名将士正奋战在林甸160万千瓦风光发电项目施工现场。他们紧抓春季施工黄金期,科学组织、周密部署,针对风机塔筒分段吊装与箱变就位等关键工序,制定了厚达110页的专项施工方案;作业人员精准对位法兰,按规范要求紧固高强螺栓,严格把控塔筒垂直度,确保各项技术参数符合设计要求。目前该项目已完成风机装机48座、桩基础施工62座、箱变吊装28座,占总工程量的61%,向着10月30日并网发电不断迈进。

纵观中区,事业部第十五工程部建设的喇嘛甸油田低碳示范区清洁替代风力发电二期工程正在火热施工。该项目是油田油气与新能源融合发展的重点工程,其中喇一一次变扩建工程是该项目的关键节点。为了确保该站快速建成投产,工程部将所有施工任务量按小时为单元,分解为15个关键控制点,37名员工两班倒开展施工,各道工序“零等待”衔接,仅用4天时间就完成了新建35千伏风电线路间隔及SVG间隔刀闸的安装任务,并一次性通过验收。目前该项目已完成风机安装9台、115米高钢混塔架施工9座、新建35千伏变电站11座、电缆敷设148km,为后续风力发电机组如期并网铺平了道路。

回望庆南,第四采油厂低碳生产园区清洁替代光伏发电工程杏八光伏场的38组光伏组件、1824块光伏板已全部安装完毕,杏三光伏场正在飞速建设。面对地势低洼等不利因素,事业部第四项目部结合现场实际调整施工方案,科学制定施工计划表,以日为单位归纳问题整改销项。41名施工人员干劲十足,5个作业面同步推进,光伏板安装找正、固定背部螺栓、串联背部连接线等步骤一气呵成,仅用6天就完成了120套光伏支架安装任务,占总数的40%,获得了建设单位的高度认可。
“昂首奋进‘十五五’,向新求质再出发。2026年,事业部全体干部员工将认真落实油田公司七届一次职代会决策部署,全力以赴推进工程建设,确保各项工程优质高效建成投产,为油田高质量发展贡献建设力量!”事业部副经理鲍旭信心十足的说。(彭高军)
