10月16日,新疆三塘湖—玫瑰泉750千伏双回输电线路数字化验收工作圆满收官。这条全长165.68千米、新建铁塔353基的东疆重点绿电通道,依托“数字化+人工核查”协同核验模式,高效完成全线质量验收,为工程按期投运、构建哈密山北750千伏电网环线筑牢坚实基础。

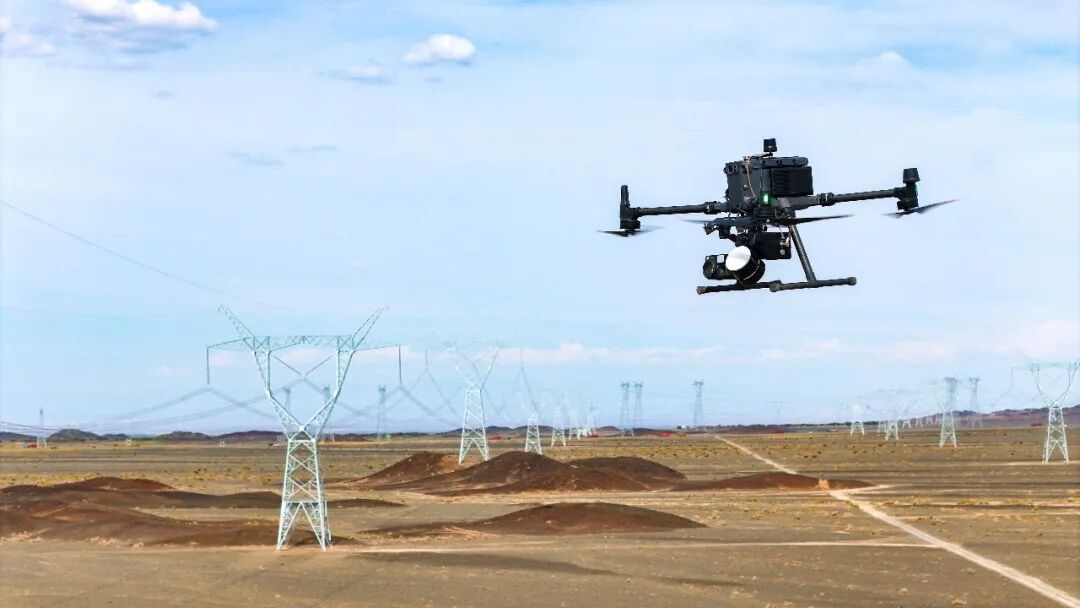

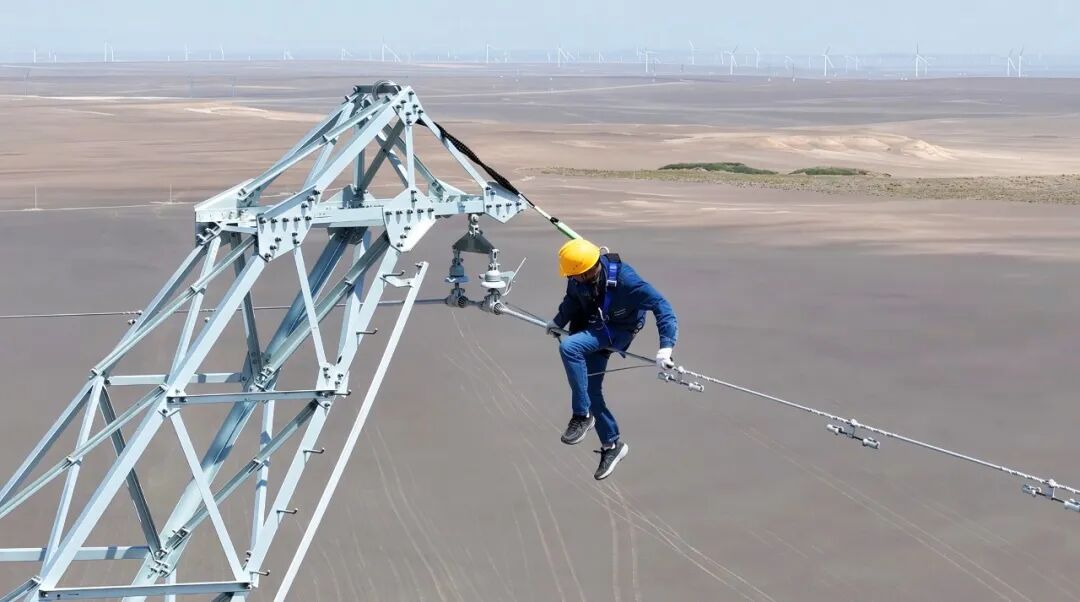

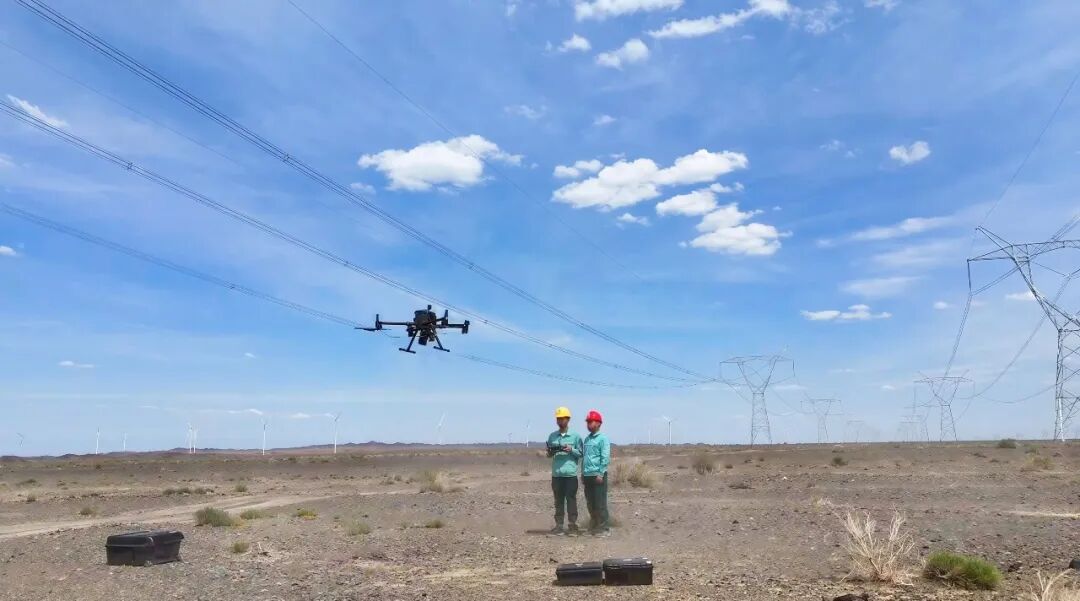

当日,在哈密三塘湖戈壁铁塔下,新疆送变电有限公司东疆运检分公司工作人员运用数字化手段,排查线路及各项设备缺陷。工程地处三塘湖九大风区,常年大风频发、线路通道环境复杂,传统人工验收存在作业风险高、隐蔽缺陷排查难等痛点。为破解难题,项目组建12人数字化验收专班,设雷达扫描、仿线飞行、内业数据处理、影像处理、数据归档5个专项工作组。验收采用“广角+变焦”组合拍摄模式,对照铁塔本体、金具、耐张引流线、防坠落轨道等验收要点,定制5套专业验收航线,依次完成雷达扫描、航线规划、仿线飞行、缺陷识别、数据量测、成果归档全链条作业。
数字化验收新模式显著提升验收质效——单组作业人员精减,单基杆塔验收时长大幅压缩,零值检测效率提升2倍;验收覆盖人工观测盲区;铁塔本体缺陷检出量较传统人工验收提升42%,排查77处人工难以发现的隐蔽缺陷。
东疆运检分公司运检五班班长李永发说:“数字化专班用无人机采集线路点位,制作三维模型,如同给线路做全身CT,高效筛出偏差;人工验收小组同步核查杆塔内部隐蔽角落和细微零件缺陷,查漏补缺。由机器保效率,由人工保质量,双管齐下守好质量关。”
验收全过程数据、影像电子化同步归档,建立完整工程数字档案,为电网全生命周期精益化管理夯实数据底座。
新疆送变电有限公司东疆运检分公司运行专责丁涛涛表示,从电网架构看,三塘湖—玫瑰泉750千伏线路工程意义深远,两大电力枢纽的成功互联补上了哈密山北电网闭环最核心的缺口,让区域电网由“单核供电”迈向“环网互济”,不仅增强了电网抗风险能力,还打通了新能源送出的关键通道,为大批量输送清洁能源打下坚实基础。
本次数字化验收在高标准守住工程建设质量底线的同时,也积累了戈壁地区超高压线路数字化验收经验。工程投运后,将有效完善哈密山北750千伏电网环线架构,持续提升区域新能源消纳水平与供电保障能力,为东疆清洁能源高质量发展注入强劲动能。(郭子毅 王佳雪 籍超)
