中秋假期,在东天山腹地的国网新源新疆哈密抽水蓄能电站地下厂房,数百名工人分布在多个作业面紧张忙碌,桥式起重机来回穿梭,技术人员反复校核设备基础尺寸,为主机设备进场安装做准备。

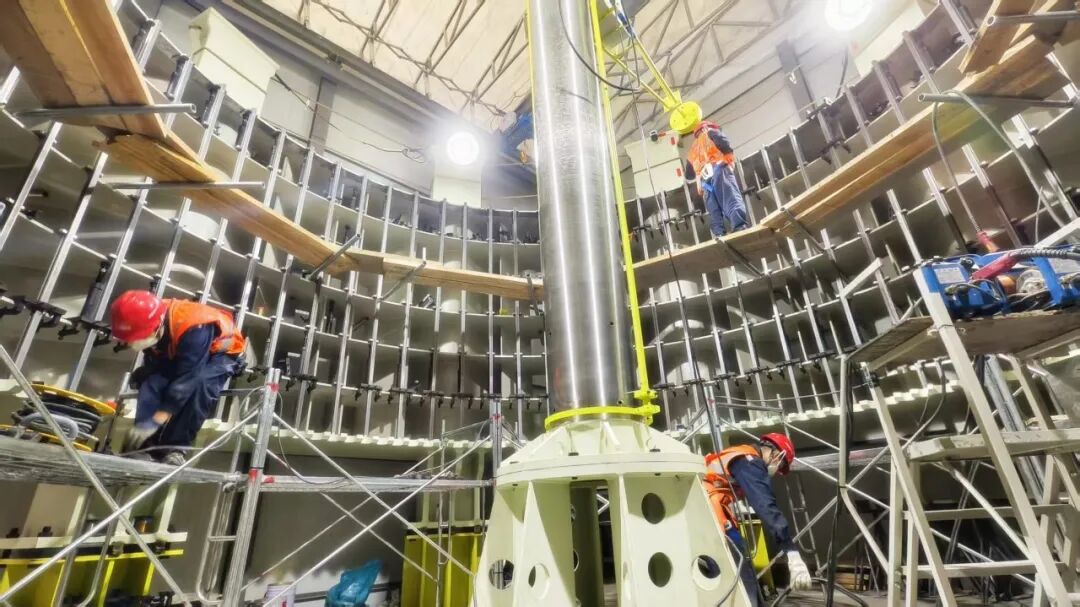

近日,国网新源新疆哈密抽水蓄能电站迎来关键节点:主厂房1号机组混凝土顺利浇筑至发电机层,标志着1号机组混凝土工程基本完成,电站建设由土建施工有序转向机电安装。

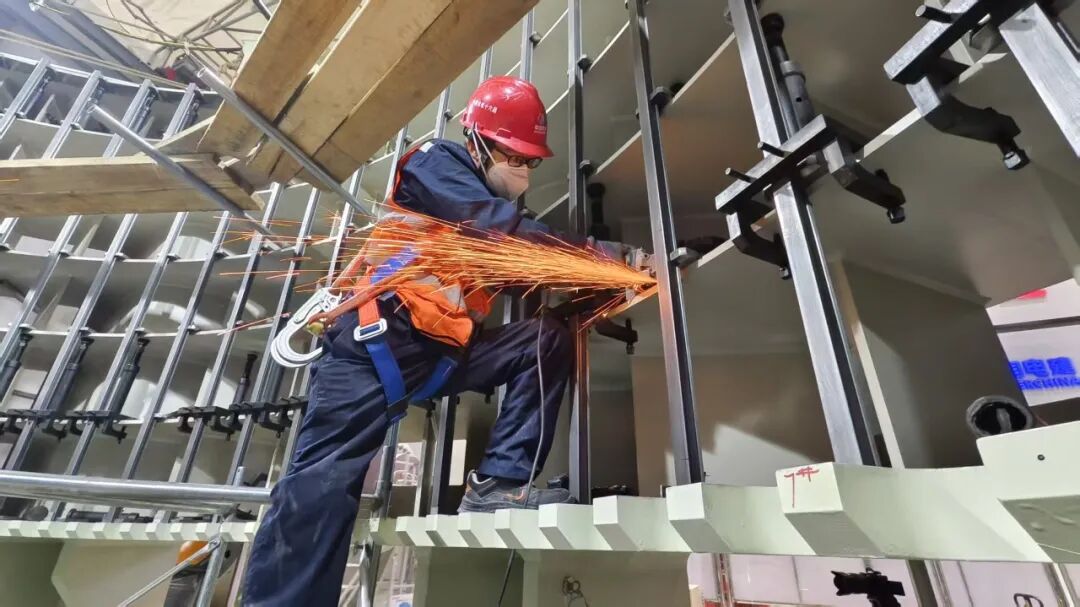

国网新源新疆哈密抽水蓄能电站工程部水工管理周长乐介绍,1号机组施工全过程严格把控质量,从钢筋验收、预埋件安装到现场混凝土施工检测,每一项都要经过核查,合格后才能进入下一道工序。“现在1号机组的混凝土已经完成浇筑,后面还有三台机组,任务比较繁重。”

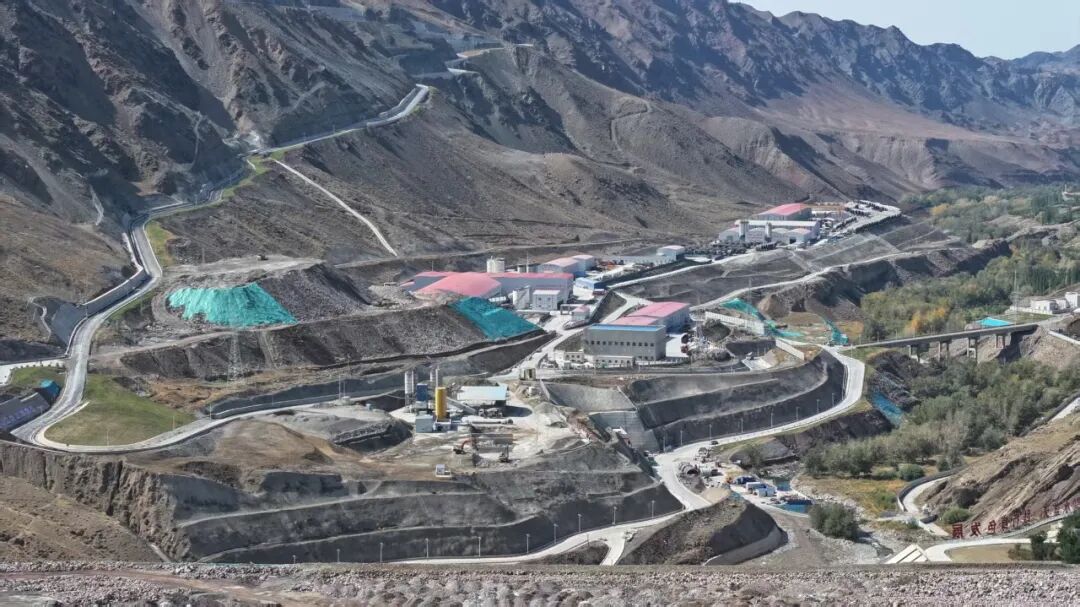

该电站位于哈密市伊州区天山乡三道沟村,是新疆东疆首座抽水蓄能电站,总装机容量120万千瓦,安装4台30万千瓦抽水蓄能机组,动态总投资82.3亿元,计划2028年全部建成投运,由上水库、下水库、输水系统、地下厂房系统和开关站等部分组成。发电机层是机组混凝土结构的最高部位,自开始浇筑以来,1号机组累计浇筑混凝土约9800立方米。浇筑成型后,水轮机、发电机等设备将陆续进场进行安装。

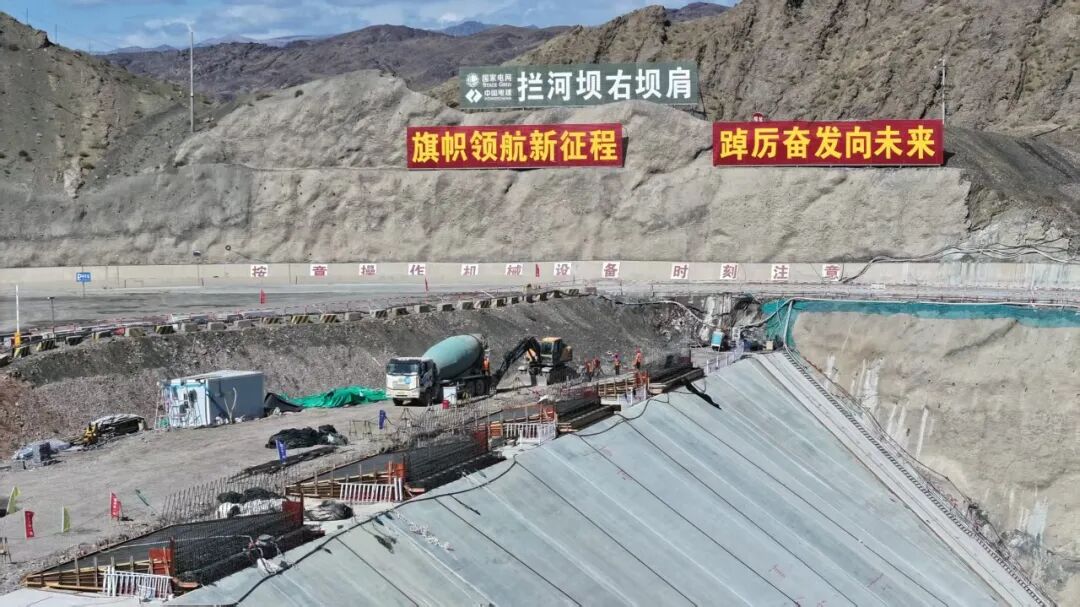

连日来,该电站的建设节点密集突破,下水库拦河坝52块混凝土面板全部浇筑完成,2号引水隧洞两条斜井相继贯通,电站两条引水隧洞全部打通,标志着引水系统开挖工程全面完成,即将转入混凝土衬砌施工。目前,上水库大坝面板浇筑正同步推进,输水、大坝、厂房三大主体工程齐头并进。
国网新源新疆哈密抽水蓄能电站工程部副主任仝帆表示,9月中旬以来,哈密电站相继完成下水库、拦河坝面板浇筑、引水系统全面贯通等任务,建设全过程始终锚定投产目标,把安全和质量放在首位,确保工程2027年蓄水、2028年全面投产发电,为新疆新能源消纳和疆电外送提供坚实支撑。
在输水发电系统施工现场,承担施工任务的中铁十四局同样在争分夺秒。下库进出水口室外混凝土结构已基本完成,剩余的两条尾水隧洞正在开挖。
中铁十四局C2标哈密抽水蓄能电站项目总工程师冯树彪说:“目前我们面临的第一个关键节点工程是到明年4月底,下库进出水口要全部施工完成,具备下闸挡水的施工条件,为下水库的蓄水验收做施工准备。节日期间,项目868名劳务施工人员及管理人员共计上千人坚守施工现场,正常组织开展施工。”
按照计划,蓄水验收前必须完成下水库进出水口闸门塔、启闭机房安装及后期调试。眼下哈密天气转凉,10月中下旬后,室外作业条件明显受限,施工单位已上报冬季施工方案,将严格按照审定的保温措施高质量推进混凝土室外作业。1号机组作为首台机组,每一仓浇筑都在为后续三台机组“蹚路”。按照计划,今年年底前2号、3号机组要浇筑至发电机层,4号机组要浇筑至水轮机层。
周长乐说:“我们将通过现场管控以及合理的工序安排、片区日常协调,确保项目能如期完成。”
工程从图纸一步步变成现实的背后,是建设者们多年的坚守。
自2019年入职国网新源新疆哈密抽水蓄能电站工程部的工程建设管理人员闫林,见证了电站从荒山戈壁一步步蜕变为能源枢纽的全过程。闫林说:“七年来,从大坝的坝基开挖到大坝的回填,到现在的面板施工完成,整座电站拔地而起、日新月异。今年我主要负责拦沙坝的填筑、拦河坝面板的混凝土施工以及进出水口结构施工,我们将组织好施工、资源、人员、物资,保证今年能够达到蓄水的条件,全力保障明年的蓄水目标。”
哈密是国家千万千瓦级风电基地、百万千瓦级光热基地和光伏基地,风区面积大,日照资源居全国前列,是“疆电外送”核心枢纽和全国规模最大的风光火电打捆外送基地。风与光来得快、去得也快,新能源占比越高,电网越需要能够快速响应的调节力量。抽水蓄能电站,正是这样的“巨型充电宝”:电力负荷低谷时,利用电网富余电能驱动水泵,把下水库的水抽至上水库储存;用电高峰时,再释放上水库的水推动水轮发电机发电,实现“低谷抽水、高峰发电、循环往复”。哈密电站机组从启动到满负荷发电并网仅需约3分钟,投运后将接入新疆电网,承担调峰、调频、调相、储能、系统备用和黑启动等功能。
电站设计年发电量13.68亿千瓦时,年抽水电量18.23亿千瓦时,投产后每年可减少煤炭消耗约23.9万吨,减排二氧化碳约59.6万吨、二氧化硫约0.27万吨、氮氧化物约0.28万吨。(郭子毅 杨文娟)
