新疆伊吾县:聚焦项目建设 加速打造千万千瓦级绿色能源基地
来源: 中国工业新闻网 2026-07-27 23:08
分享到:

作为哈密千万千瓦级风电基地重要组成区域,新疆伊吾县坐拥优良的风能、太阳能资源,是新疆清洁能源重点布局区域。依托得天独厚的资源禀赋,当地持续推进大型“沙戈荒”新能源基地建设,截至今年,全县新能源已批复总装机规模达1327万千瓦,东天山北麓一座千万千瓦级绿色能源基地加速成型。

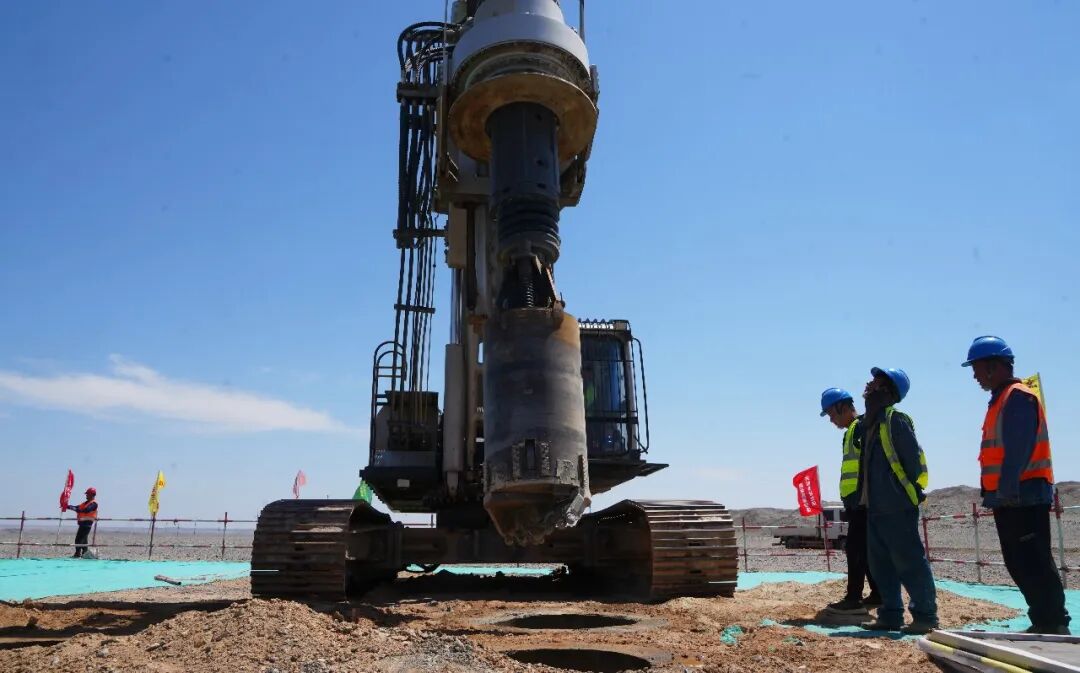

集电线路C2-7基础机械旋挖钻孔有序推进。高志华 摄

近日,哈密伊吾县华润新能源100万千瓦新能源项目建设现场热火朝天,工程机械有序作业,风机基础开挖、集电线路旋挖钻孔等各项施工稳步推进。

项目总经理包额尔敦宝力高说:“项目于2025年12月底动工,目前风电场主体标段、集电线路标段、升压站标段及调相机标段施工队伍已陆续进场,各项施工有序推进。”

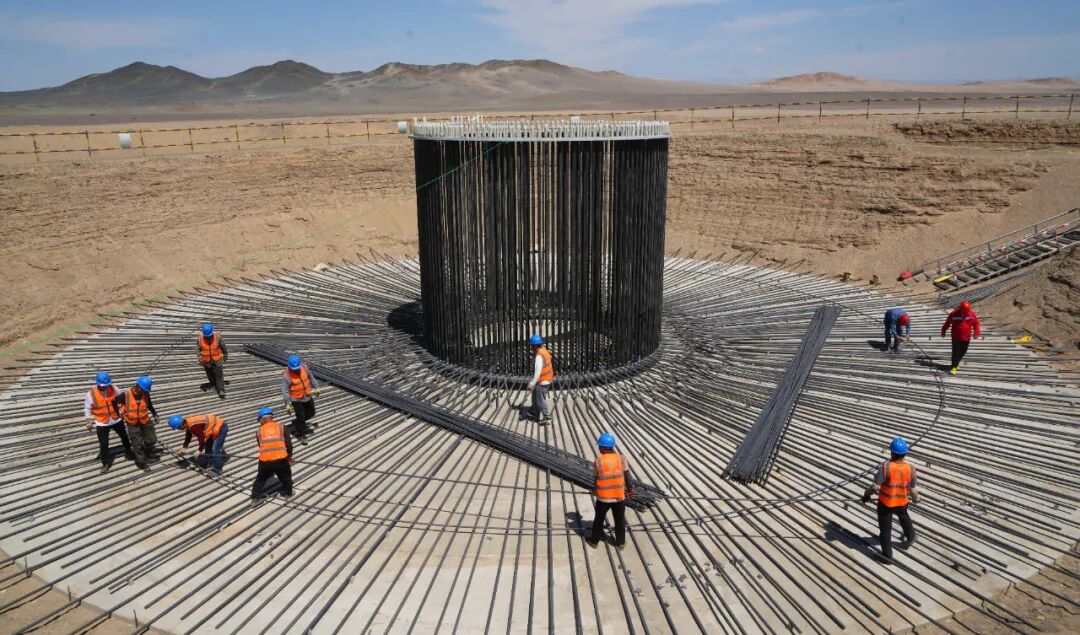

工人正在进行风机基础钢筋绑扎。高志华 摄

该项目是伊吾县在建重点风电项目,总投资31.22亿元,规划总装机容量100万千瓦。项目规划布设100台中车株洲WT10000D220型风力发电机组,配套建设35kV集电线路34回,线路总长187.74公里,场内检修道路100.23公里;同步新建220kV升压汇集站,配置4台250MVA主变压器、2台50Mvar分布式调相机,最终通过220kV输电线路接入伊吾750kV汇集站,打通绿电外送通道。

包额尔敦宝力高说:“我们的单个机型用的是中车的10兆瓦的风机,叶轮直径是220米,塔筒的中心高度是120米,经计算,满负荷情况下转一圈大概发3度多的电。”

风机基础开挖施工即将完成。高志华 摄

近期,哈密迎来持续高温天气,给项目建设带来了不小挑战。为统筹抓好工程进度与安全生产,项目建设单位优化施工方案,推行“做两头、歇中间”错峰施工模式,在保障施工安全前提下稳步推进工程建设。

项目建设全过程持续完善防暑降温各项举措。包额尔敦宝力高说:“下一步,计划为每个作业面配备集装房与柴油发电机,安装空调,为施工人员提供舒适休息场所。”

项目建成投产后,将持续稳定向外输送清洁电力,兼具突出的生态效益与社会效益。经测算,项目每年可节约标准煤约83.27万吨,减少二氧化碳排放约218.18万吨,助力区域绿色低碳转型。

以重点项目为支点,伊吾县新能源产业构建起“投产一批、在建一批、储备一批”梯次发展格局。数据显示,当前全县新能源已批复总装机规模达1327万千瓦。其中已建成并网715万千瓦,包含风电536万千瓦、光伏174万千瓦、光热5万千瓦;在建新能源项目9个,装机规模421万千瓦,涵盖风电411万千瓦、光热10万千瓦;谋划储备新能源项目4个,总装机规模191万千瓦。(牛宝园  高志华)
