2025年4月10日,资源共享中心新能源项目部传来振奋人心的消息,大庆油田南五110kV变电站分散式风电工程首台混塔式风机的混凝土段顺利吊装完成,标志着大庆油田在混塔风机吊装领域迈出了坚实的一步。

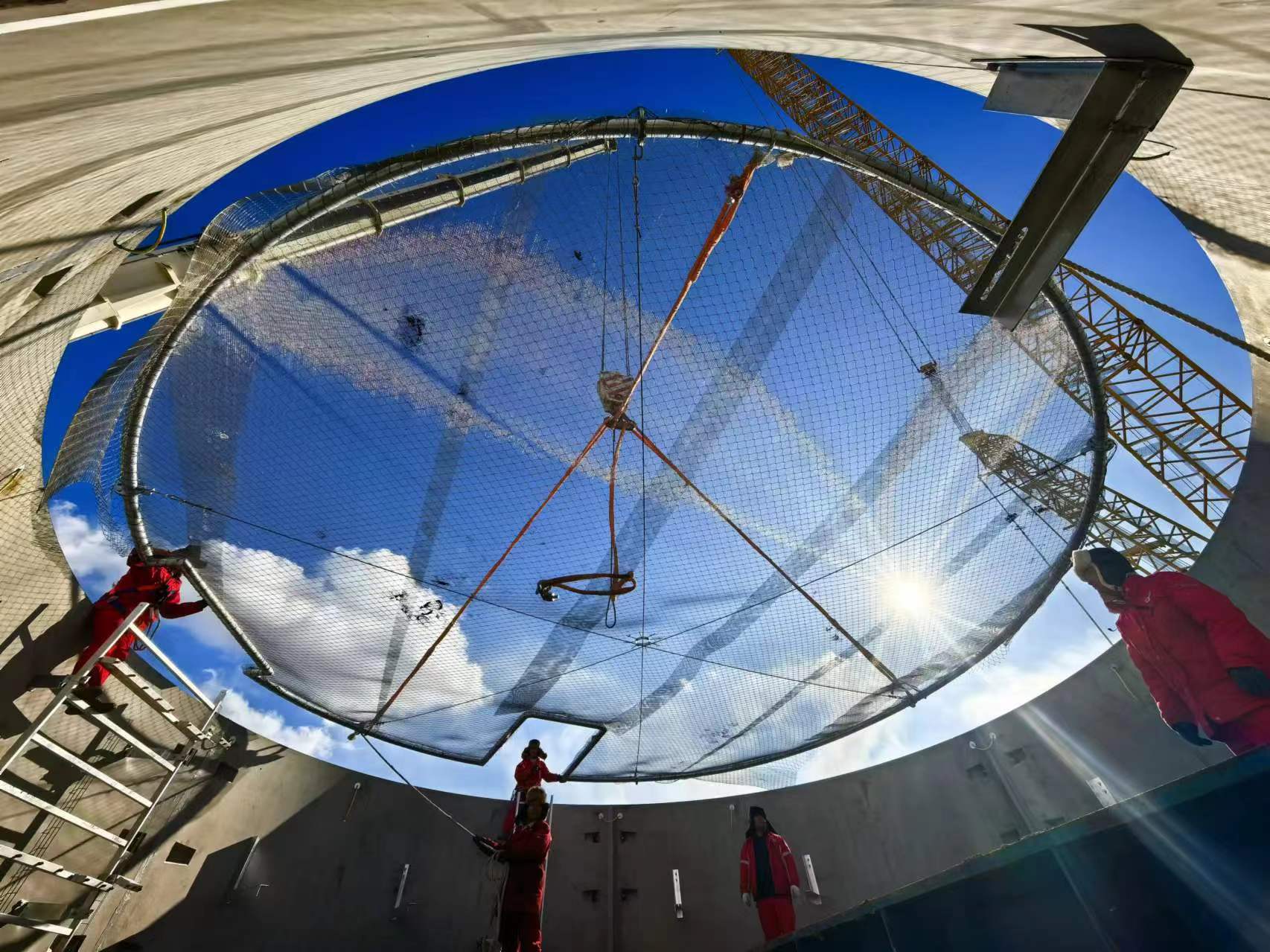

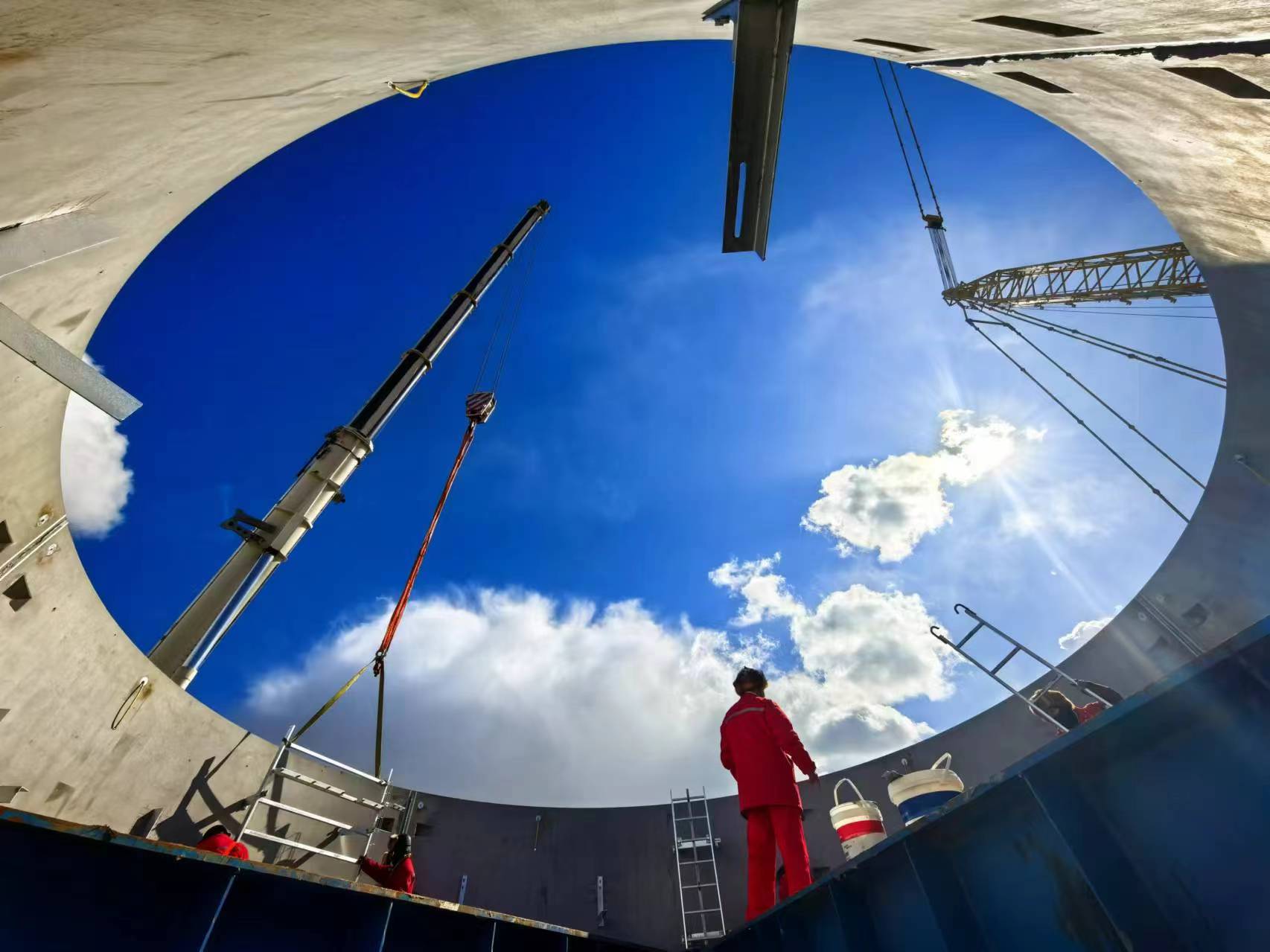

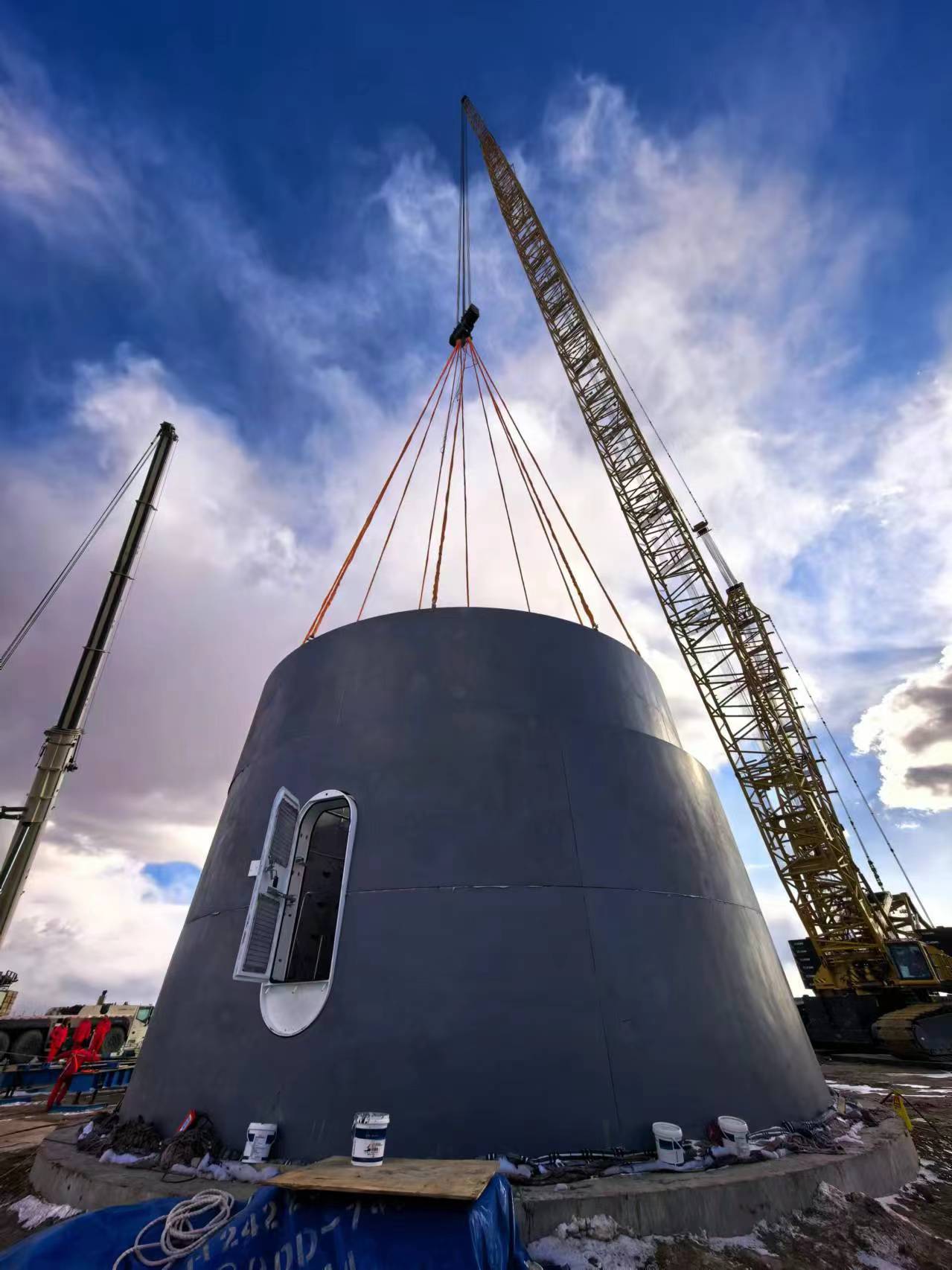

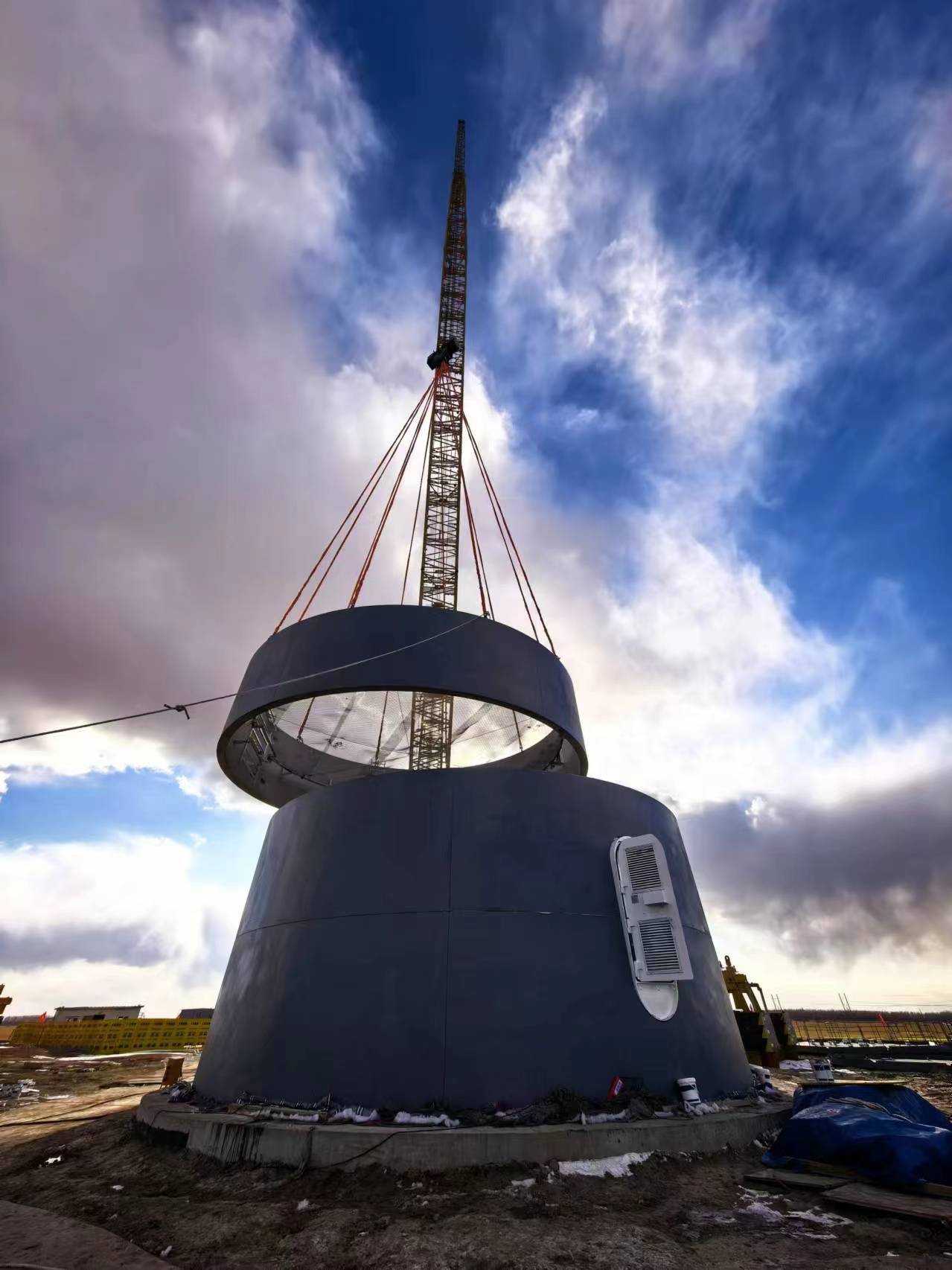

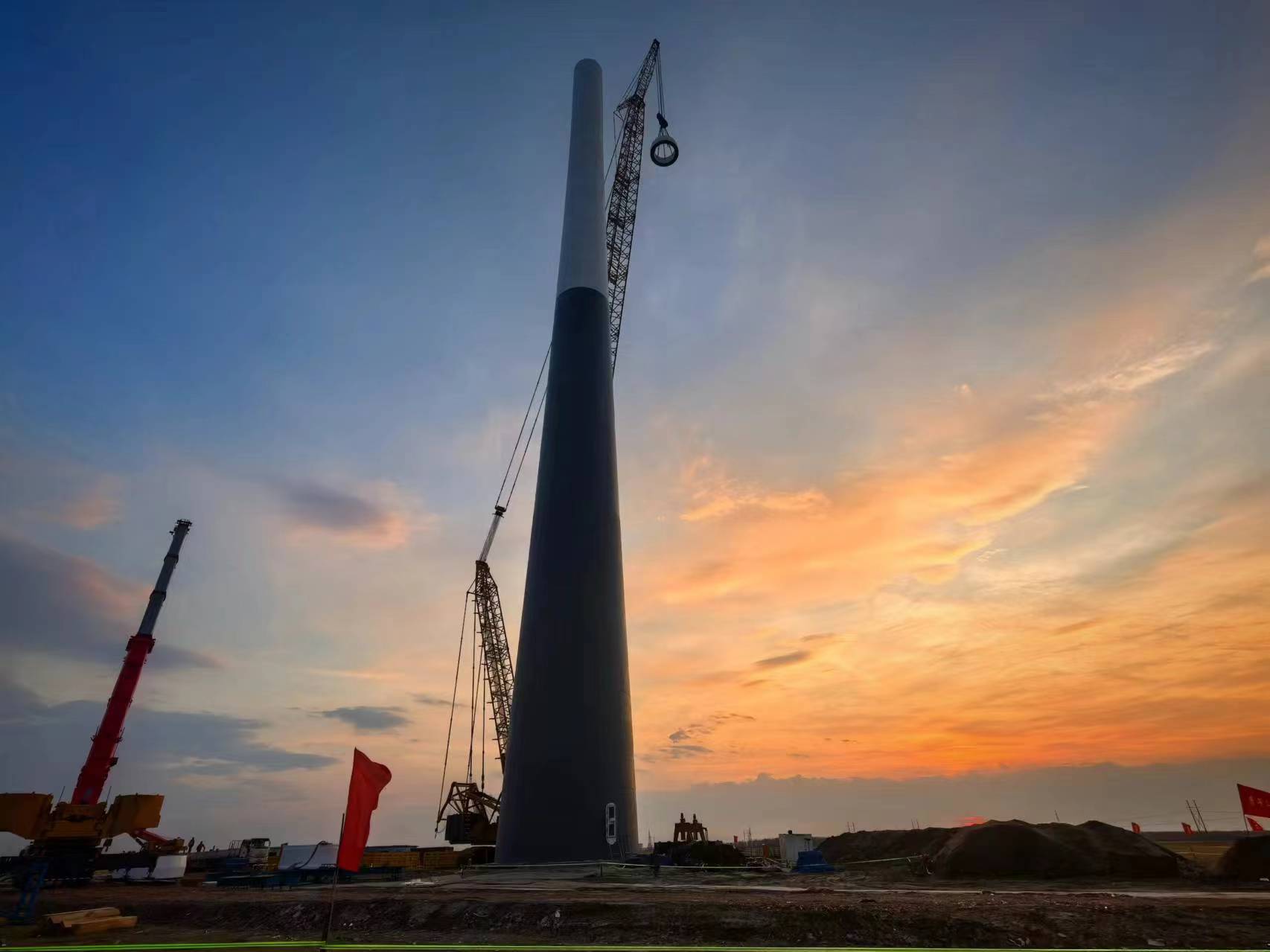

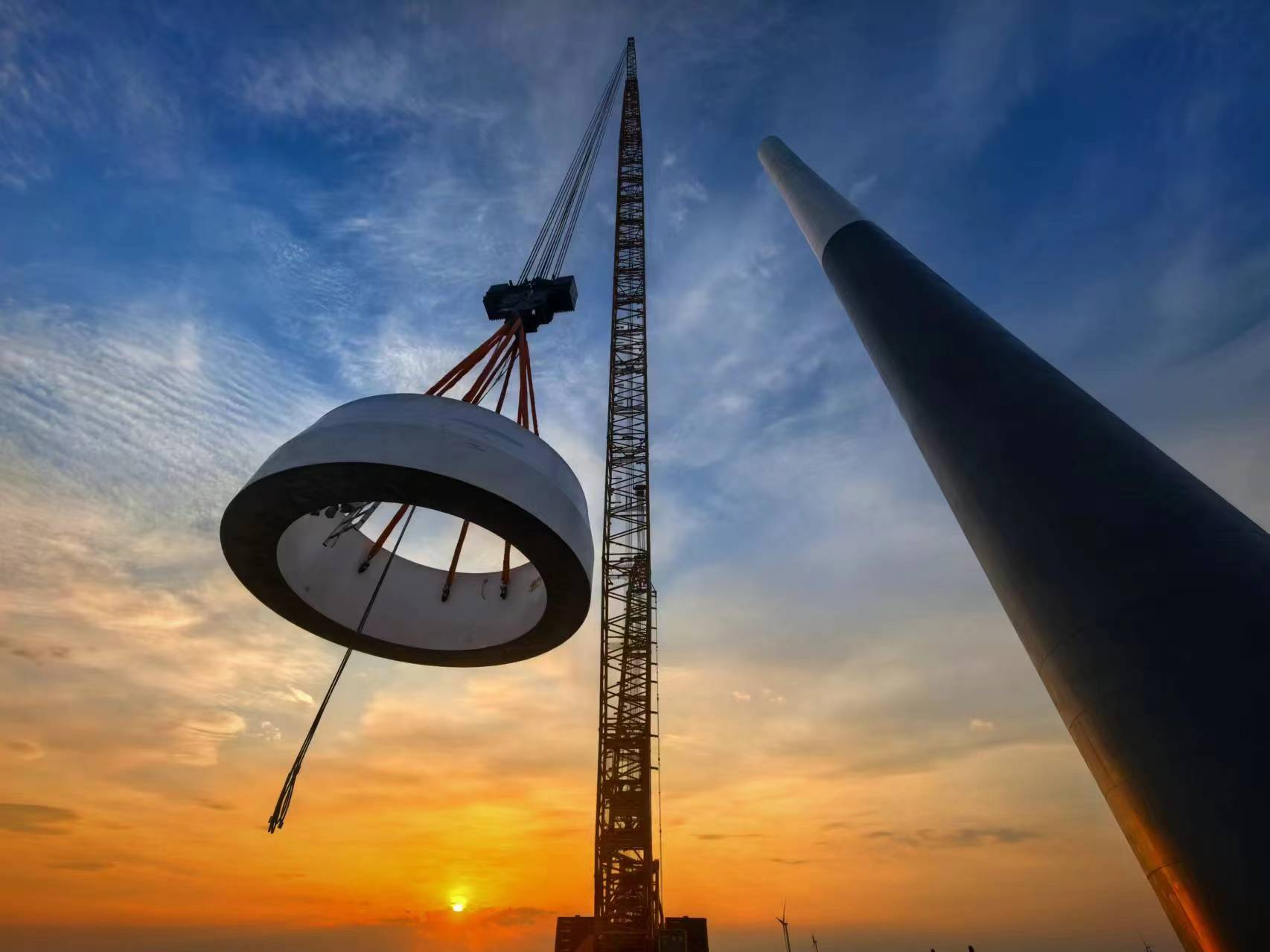

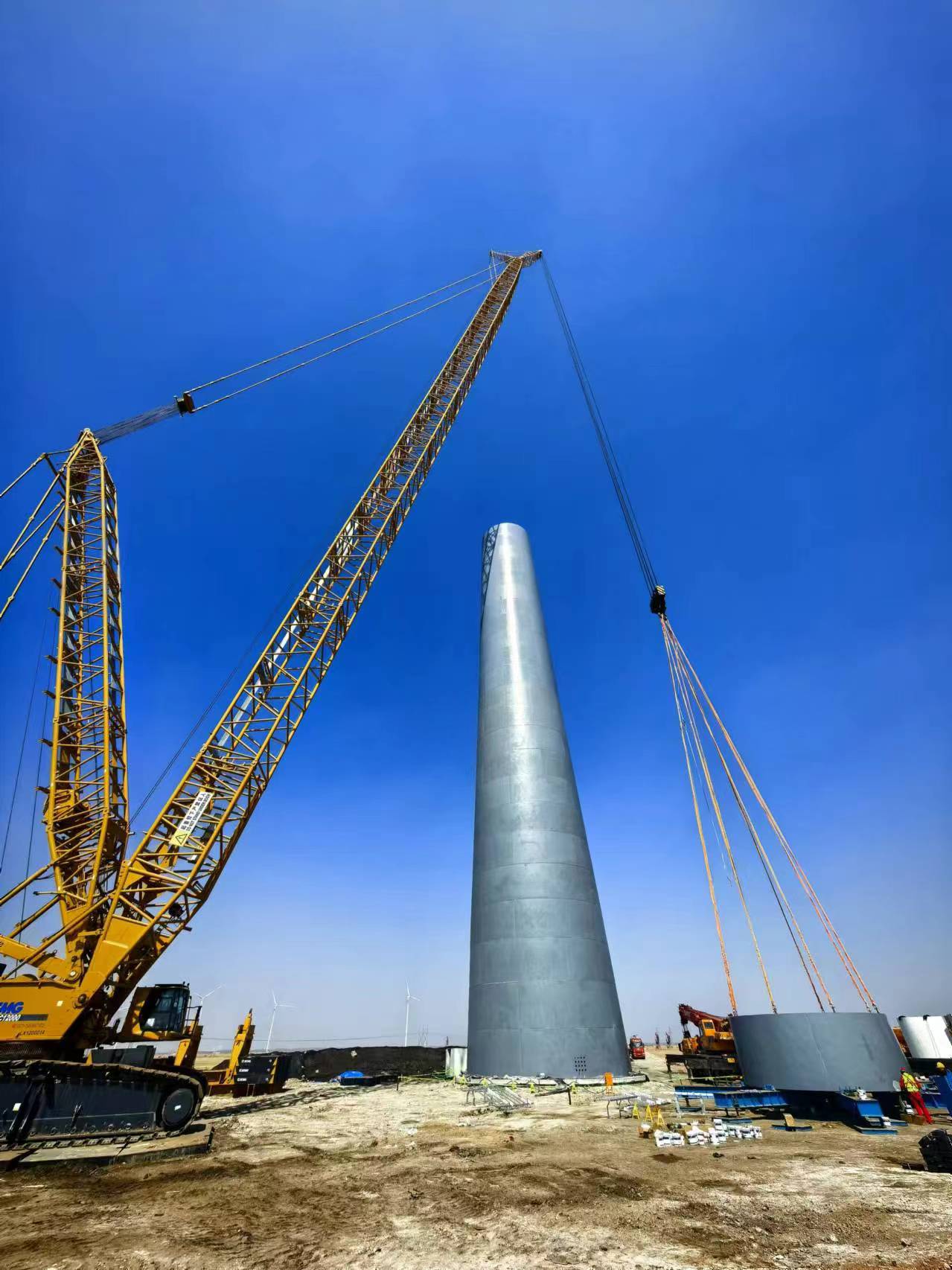

本次吊装及安装施工的风机位于大庆油田采油九厂,作为大庆油田首台混塔风机,其安装过程备受关注。混塔风机采用混凝土塔筒与钢塔筒相结合的结构形式,单机容量达6.25兆瓦,仅混凝土段塔体重量就达1856吨。为确保施工作业的安全与顺利,接到施工任务后,新能源项目部经理李丰立即组织生产副经理赵东庆、吊装工匠李儒坤等骨干人员对施工现场进行了全面勘察,对地质条件、气象条件等进行了详细分析,并按照上级领导要求,将以往的吊装、安装一体化施工方案分开编制,充分保证吊装的准确性和安全性。同时,他们采取双机协同作业施工方式,完成混凝土段塔环的吊装任务。下一步,他们将继续完成对剩余钢筒塔体及轮毂、扇叶的吊装,为油田绿色能源发展贡献力量。(刘行)
