为全力加快杏七西区块产能投产步伐,抢前抓早打通产能建设组织的“快速路”,大庆油田采油四厂监督管理中心经过前期和全厂各部门的通力合作,完成《聚杏4-8注入站、4-9注入站工程》新建地面工艺配套设施建设,现已具备全面投产条件。

自2024年4月聚杏4-8注入站、4-9注入站两项工程开工之日起,监督管理中心始终坚持系统思维,聚焦质量、效率双提升,科学组织,优化运行,进一步明确“四个优先”投产思路,创新实施“五抓”管理,落实“六个超前”,精细部署两项工程的整体运行,反复优化运行方案,精准完成预判风险、措施制定工作。

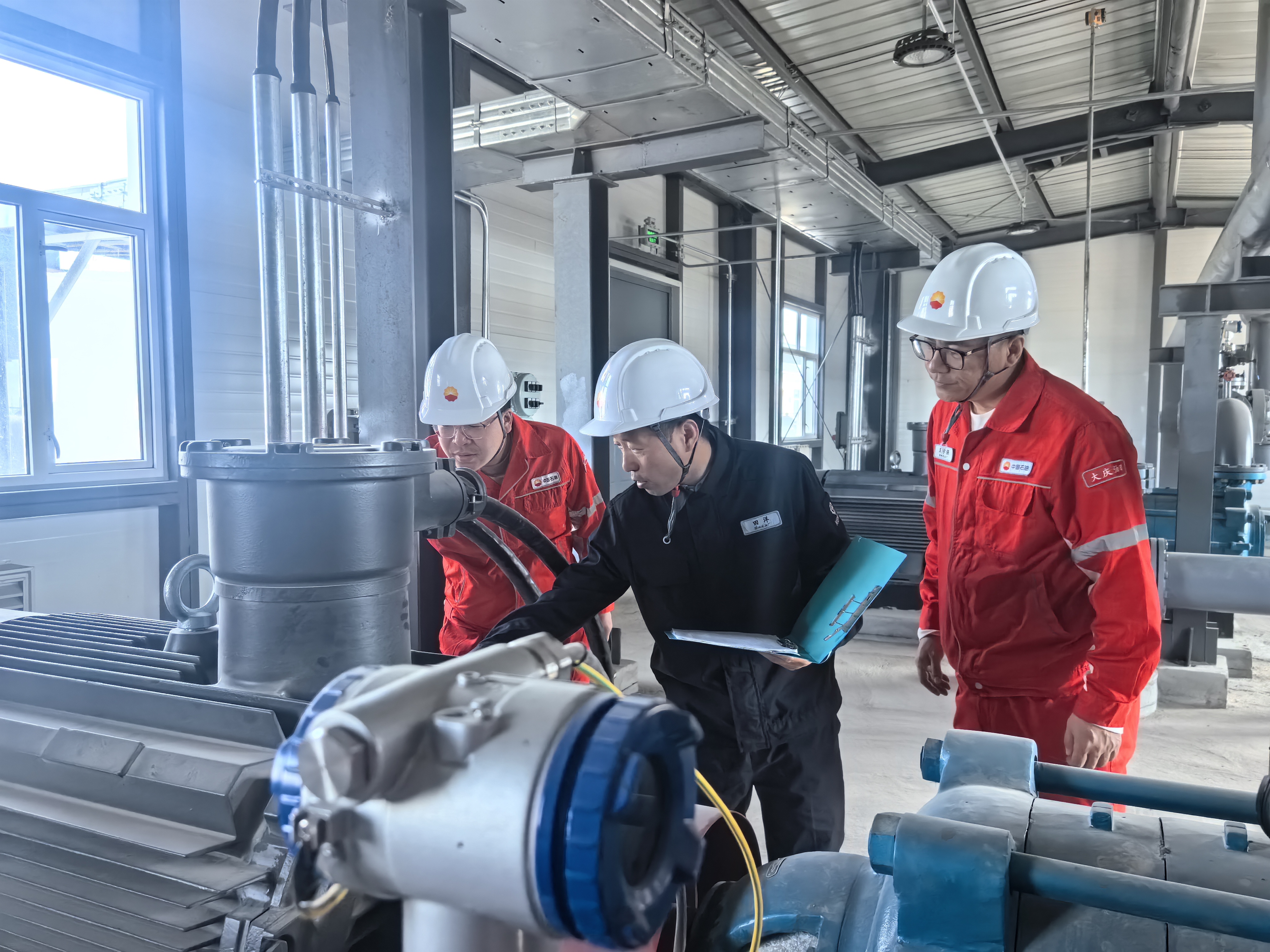

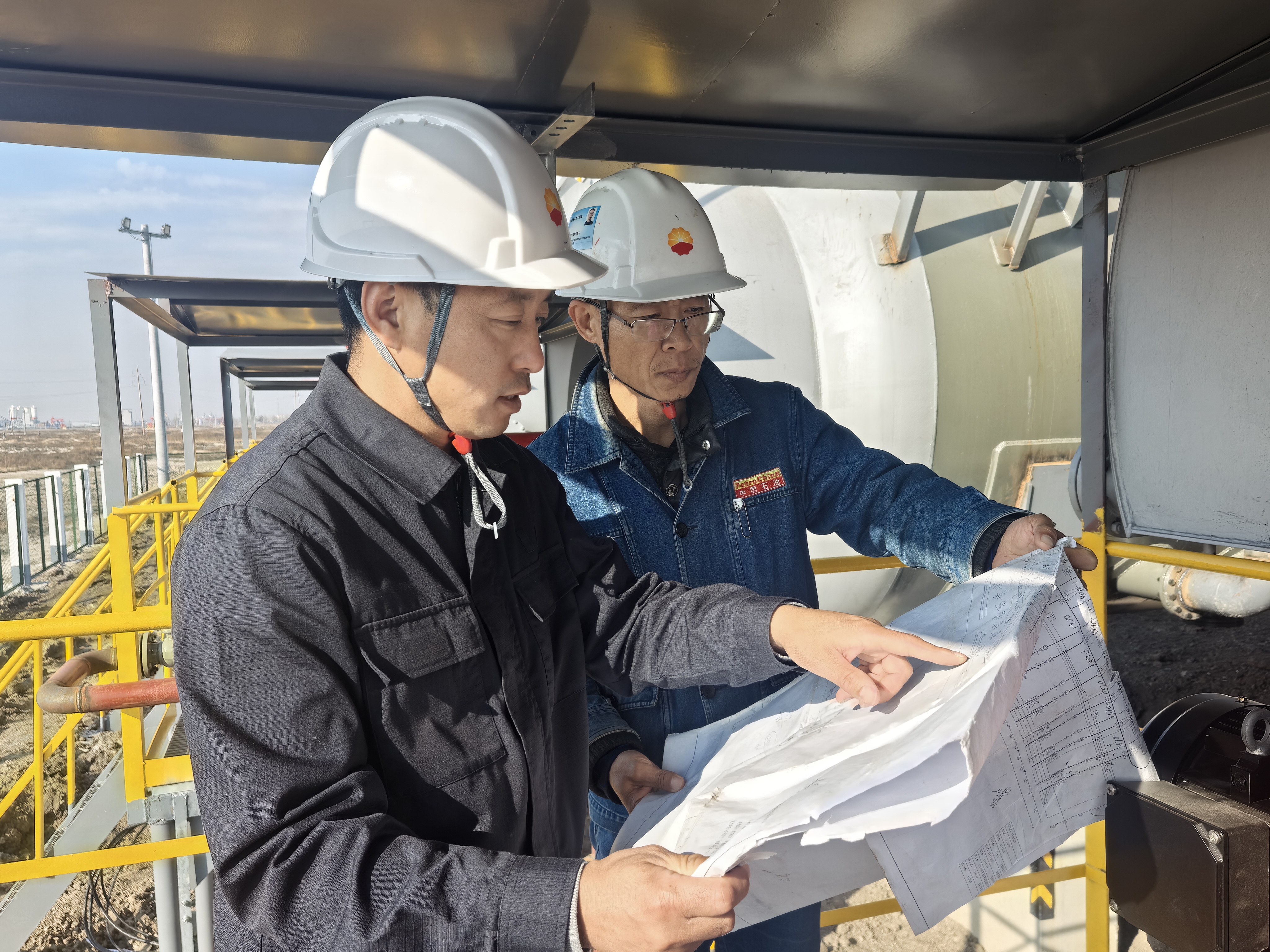

为解决物料供应、施工保障、检测配合等各环节面临的困难,中心第一时间召开项目建设协调会,按照“注采同步”工作要求,进一步明确施工任务,将工地化作“动态网格棋盘”,创新建立单井、计量间、注入系统分类组织推进机制,实施专人专项管理,统筹协调安排施工班组4个、现场施工人员100余人、调动施工设备70余台、物资100余项,采用动态调度模式,根据工序需要灵活配置焊接、下沟等专业施工力量,实现吊车、焊工、电工如棋子般精准跳转,流水作业实现工序无缝衔接,有力保障自控仪表施工和调试、母液管道建设等关键工序的高质高效完成,2024年7月实现聚驱水井投产,提升施工时效30%以上。

由于施工现场地势低洼,施工厂房基础坑因雨水和地下水上返等原因积水严重,处理不当将影响后续施工进度。在此情形下,这个中心不等不靠,经多次讨论和反复试验,详细制定临时应对方案,积极协调施工力量,在基础坑内有序盘覆80余根排水管,实施24小时不间断“降水”措施,并用护板围固基础土方,加固工字钢支撑,避免了因积水侵蚀导致回填基础塌方,继而引发注水撬装阀组塌陷的隐患风险,有效规避安全事故的发生,保证了施工有序推进。截至今年3月末,两项工程提前60日完成新建地面工艺配套设施建设,已达到注聚条件,累计新建计量间2座,新建油水井68口,建设母液管道5.7千米,注水干线4.2千米,单井支线64.7千米,单井配水阀组46套,扎实为加快推进产能建设步伐提供了坚实保障。(蔺相宜)
