大庆油田工程项目管理公司:一场“价值百万”的施工协调会
来源: 中国工业新闻网 2024-12-25 18:06
分享到:

大庆油田林甸160万千瓦风光发电项目工程规模大,总投资72亿元,是集团公司规模最大的集中式新能源项目。63风机承台浇筑是大体积混凝土浇筑,又涉及冬期施工,如何保证项目首台风机大体积混凝土在严寒天气下顺利施工,是项目参建各方面临的重大难题。

在建设单位组织的协调会上,大庆油田工程项目管理公司监理二分公司新能源项目监理部根据以往的风电工程监理检验,提出了多样合理化建议和要求:施工方严格按照施工方案进行人员、物资、设备等准备工作,细化到每个人的具体分工。对商混站进行检查,落实热水来源,砂子、碎石水泥、外加剂等原材料合格证及自检报告,原材料加热保温措施,商混站生产保证能力。根据运输距离、泵送能力、行驶速度计算搅拌运输车数量,模拟推演第一辆运输车和最后出厂时间、到场时间、泵入时间、第二次到场时间,第一轮最后一辆运输车泵完时间查看是否存在间歇时间,合理安排搅拌运输车数量确保混凝土连续浇筑。

施工前进行桌面推演,提前演练。考虑每个细节易出现的问题,要求施工单位对此做好应急预案。浇筑前对各类预埋件、预埋管检查确认,接地、测温原件、冷凝水管、排水管是否按方案要求预埋完毕。建设单位夸赞道:“这些建议和要求非常有针对性,非常好,价值百万。”

大体积混凝土浇筑前,李子群总监带领现场监理人员实测混凝土出机温度、入模温度、浇筑前钢筋温度是否符合施工方案要求。检查开盘鉴定和预拌商品混凝土出厂合格证,是否符合设计要求。浇筑过程中,对混凝土浇筑进行旁站,进行塌落度测量检查、试块留置检查、振捣检查、模板检查,上锚板位移偏差检测检查,确保浇筑质量。

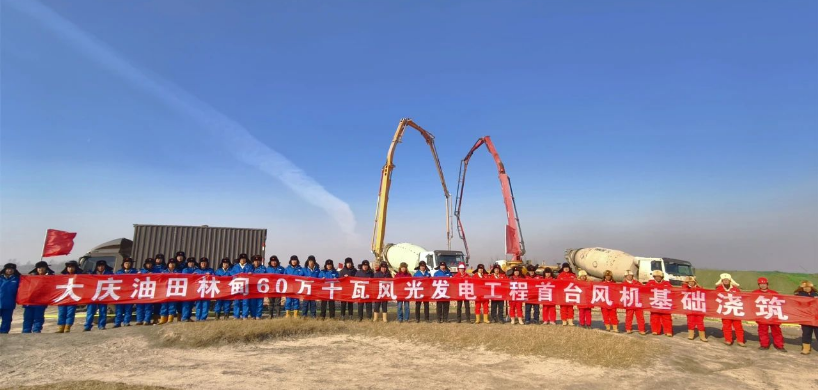

11月23日9点20分-18时13分,伴随最后一方混凝土入模,历时9小时,大庆油田林甸60万千瓦风光发电工程首台风机基础浇筑顺利完成。监理部在总监的带领下履行了施工阶段的质量安全质量管理职责,真正创造了监理价值,树立了监理良好形象。(李雪健)
