国网济宁供电公司不停电完成济微高速兖州段全部配电线路迁改

©原创 发表时间:2024-09-27 15:13
分享到:

9月24日,在济微高速兖州段现场,国网济宁供电公司带电作业人员完成10千伏皇林线毛辛庄分支架空线路改入地电缆工程,标志着济微高速兖州段共12段3920米配电线路迁改全部以不停电方式完成,实现了线路改造“全线零停电”、“用户零感知”。

根据济微高速兖州段建设规划,10千伏皇林线毛辛庄分支083-21号杆至083-24号杆和083-22-02号杆之间两段架空线路位于道路建设区域内,此段线路需改为入地电缆。若采用停电作业方式,将导致线路一半以上负荷停电,影响居民生活用电和企业生产用电。

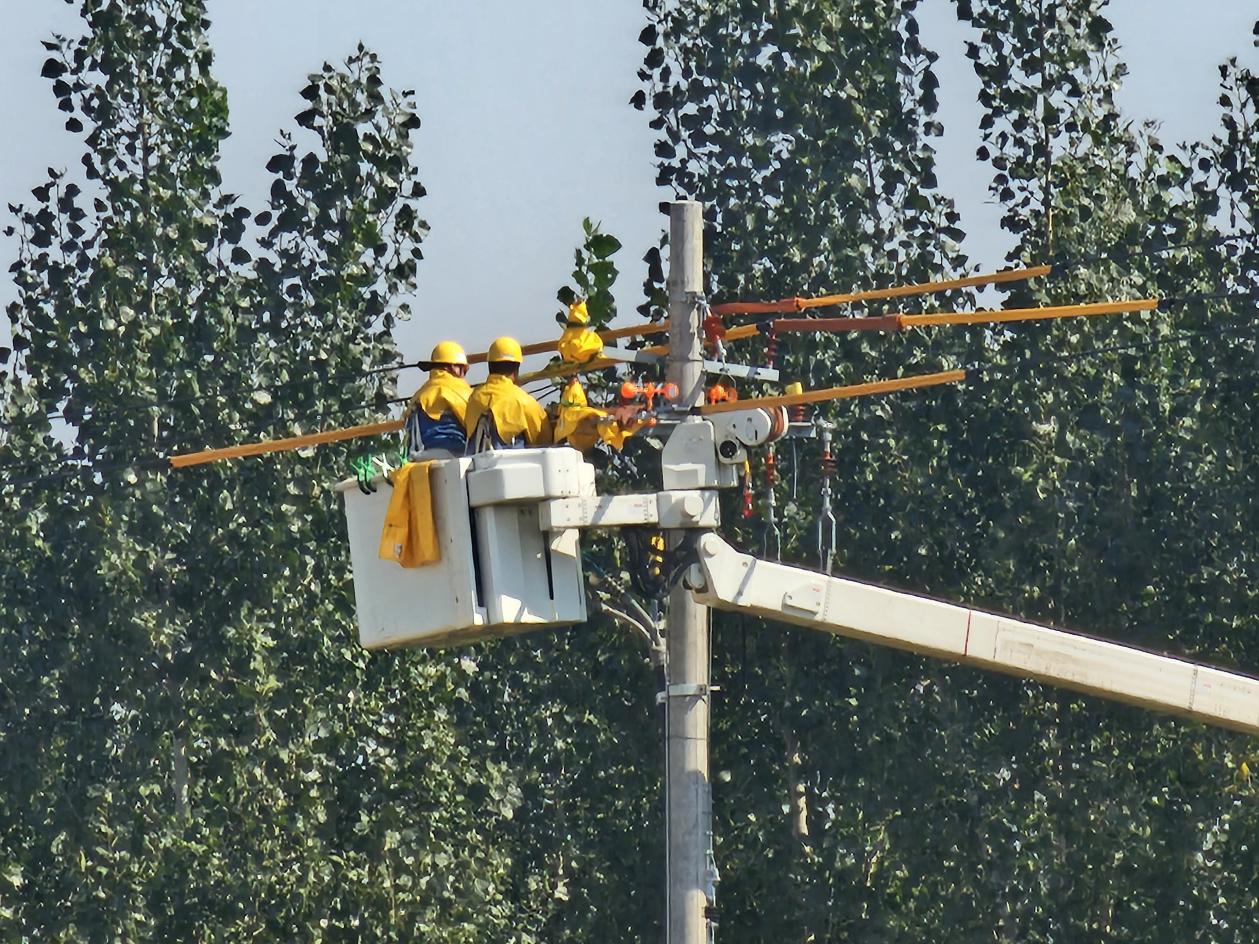

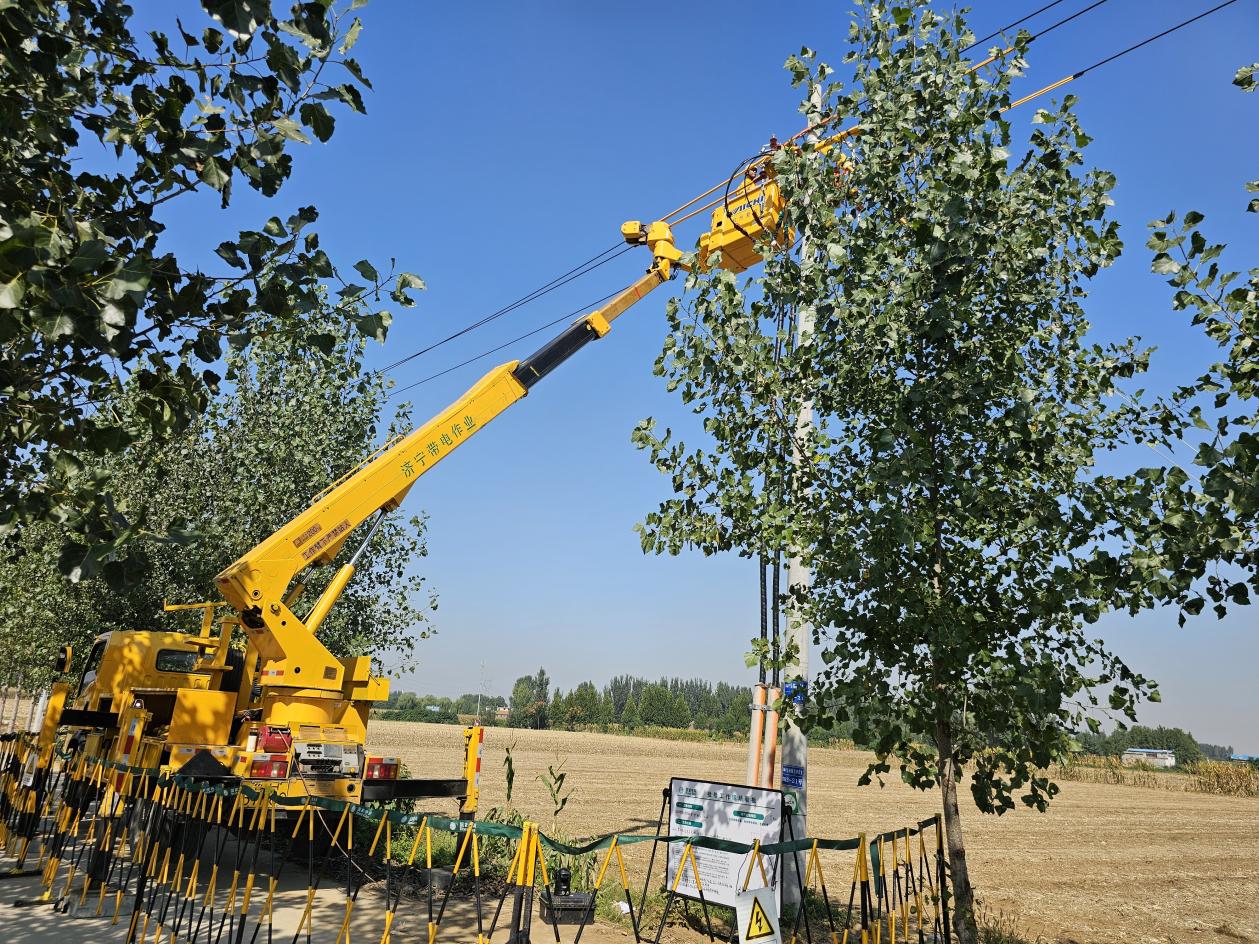

国网济宁供电公司坚持“能带不停”原则,决定对10千伏皇林线毛辛庄分支进行不停电线路改造,并组织技术人员多次前往现场仔细勘查,不断优化改进作业方案,最终制定了3辆绝缘斗臂车17名施工人员协同配合的集团化作业方案,对两段线路同时进行改造,将整整两天的作业时间缩短为3个小时,大大提高作业效率。

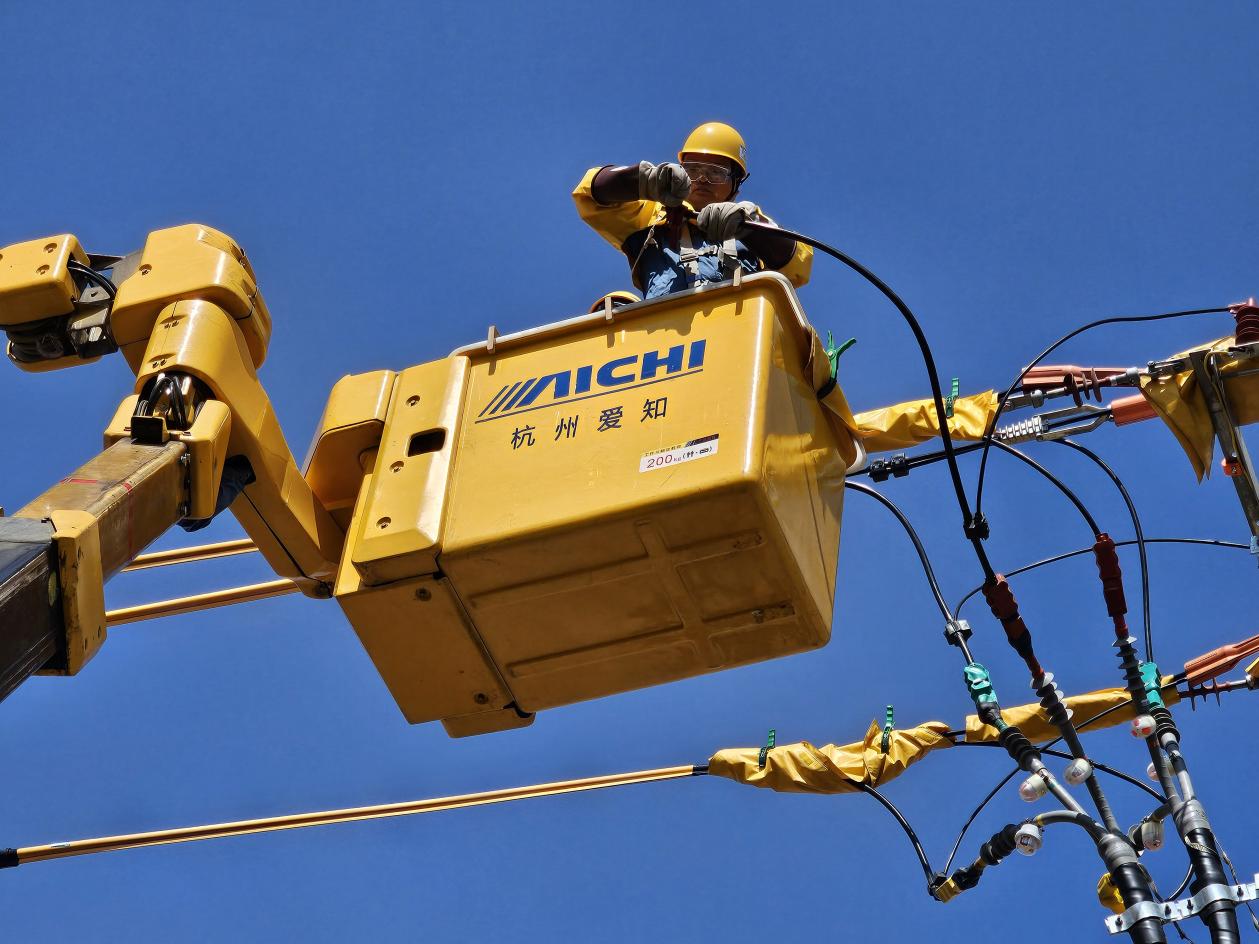

“本次线路改造工作不仅工作量大,且关键风险点多”,工作负责人对照检修看板,详细介绍工作任务、风险点及防范措施。针对触电风险,要求作业人员携带足够多的遮蔽用具,对作业范围内的带电体和接地体进行全方位遮蔽;针对相序接错风险,要求各工作点小组负责人通过对讲机实时沟通反馈,在工作负责人统一指挥下按照施工流程逐项开展作业。

随着最后一根旧导线成功拆除,带电作业人员历时3个小时完成本次不停电迁改工程,减少停电时户数172时户,多供电量8313千瓦时。

自5月21日以来,国网济宁供电公司秉持“不停电就是最好的服务”工作理念,克服工作量大和天气炎热等困难,以不停电作业方式共完成12段3920米配电线路迁改,全力保证济微高速建设进度,护航市政工程,服务社会民生。

(孙明阁许毅然张远文件图)
