总投资约16.98亿元!广西防城港防城区这一项目正在加速推进

发表时间:2023-02-15 17:25
分享到:

  214日,在广西防城港市防城区门崖岭风电项目升压站施工现场,到处是一派繁忙景象,工人们正在升压站的综合楼、配电楼进行设备安装、电缆敷设及室内外装修。据了解,该升压站主体工程已基本完成,正在进行风机及箱变基础建设,并陆续开展场内风机吊装、集电线路敷设、以及送出线路架设等,整个项目正在加速推进。

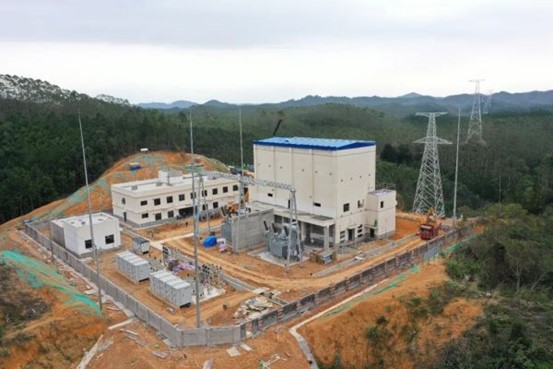

▲防城区门崖岭风电项目升压站施工现场。

   防城港华时风力发电有限公司负责人陈盛崇介绍:“目前项目升压站主体已基本完工,风机基础已浇筑6座,计划今年5月份首批风电机组并网发电,12月底实现全容量并网投产。投产后每年预计发电4.6亿度,为节能减排,实现碳中和、碳达峰发挥积极作用。”

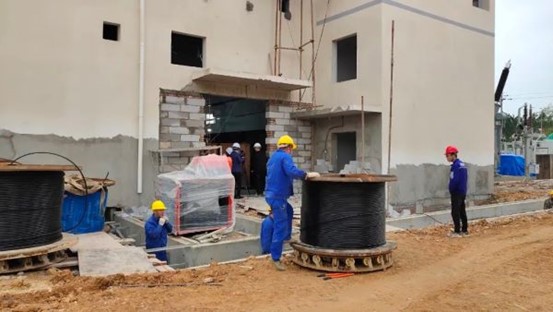

▲工人们在现场抓紧施工。

   据了解,防城区门崖岭风电场可再生能源项目,规划总装机规模约200MW,项目总投资约16.98亿元。项目分两期建设,一期安装16台单机容量3.2MW的风电机组,以及配套机组升压变压器设备;二期安装37台单机容量3.2MW12台单机容量2.5MW的风电机组。该项目建设地点位于防城区西南部山脊上,距离防城城区约30km。自去年年初开工建设以来,施工方紧盯时间节点、倒排工期,加快推进工程建设进度,目前正在推进二期工程建设。

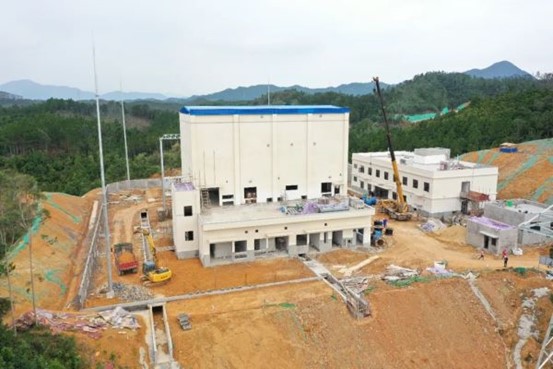

▲防城区门崖岭风电项目升压站施工现场。

   近年来,防城区坚持“工业强区”战略,把重大项目建设作为扩投资、稳增长的总抓手,持续深化“放管服”改革,以“妈妈式”服务强化各要素保障,确保各项目快落地、早见效。“目前门崖岭风电场项目正在有序建设当中,防城区神龙涂镀板带生产基地和滩营风电场等重大项目也正在加速推进,为做好今年项目攻坚年工作打下坚实基础。”防城区项目策划研究和经济信息中心主任周才杰说道。(金色防城)
