首页 /

广西大藤峡水利枢纽工程右岸首台机组投产发电

发表时间:2022-11-03 14:09
分享到:

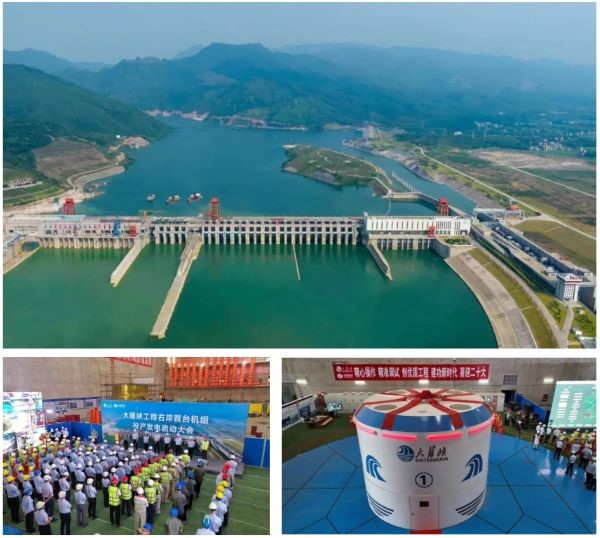

  111日上午10时,广西电网调度中心正式下达允许并网运行指令,大藤峡水利枢纽工程右岸首台机组(1号机组)投产发电,较原计划提前两个月完成这一重要节点目标,这标志着大藤峡工程新增480万度电能的日生产能力为地方经济社会高质量发展提供有力的能源支撑。

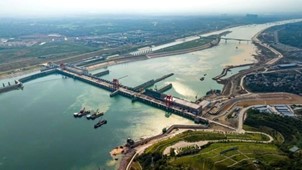

  据悉,大藤峡工程是国务院确定的172项节水供水重大水利工程的标志性项目,也是珠江流域关键控制性工程和红水河十个水电梯级开发的最后一级,防洪、航运、发电、水资源配置、灌溉等综合效益显著。

  该工程共配备8台国内最大的轴流转桨式水轮发电机组,单机容量20万千瓦,总装机160万千瓦。机组安装分左右岸两期进行,左岸3台机组已于20207月全部投产运行,截至目前累计发电超84亿度,有效缓解了地方电力供应紧张问题;右岸5台机组计划于2023年底全部投产,届时,年均发电量可达60.55亿度,将为区域电力安全提供有力保障,为我国实现碳中和、碳达峰目标作出积极贡献。



  大藤峡工程发电机组各项技术指标位居国内同类型机组前列,水轮机核心部件由中国自主研发,推力负荷3800吨,转轮直径10.4米,高7.5米,发电机定子铁芯外径17.2米,转子最大直径16.4米,安装难度大,技术要求极高。为确保右岸机组安全稳定投产发电,大藤峡公司在深入总结左岸机组安装经验的基础上,科学管理,精心组织,成立保发电工作组,提升机电安装文明施工环境,优化机组安装工艺,提前编制机组安装、调试方案,确保各环节有序推进。

  目前,大藤峡工程右岸其余4台机组安装正按计划有序推进。其中2号机组即将进入总装阶段,3号机组定子吊装完成,4号、5号机组水轮发电机组埋件基本安装完成,力争早日全面投产运行。(陈杨 大藤峡公司)


编辑:李芊诺

责编:马永和

审核:陈雪辉

分享到:
评论一下
评论 0人参与,0条评论
还没有评论,快来抢沙发吧!
最热评论
最新评论
已有0人参与,点击查看更多精彩评论
热门文章
