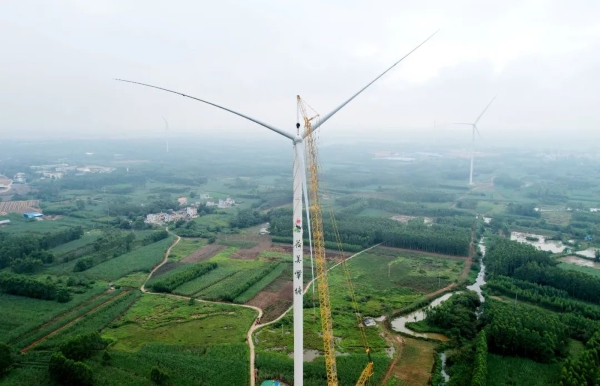

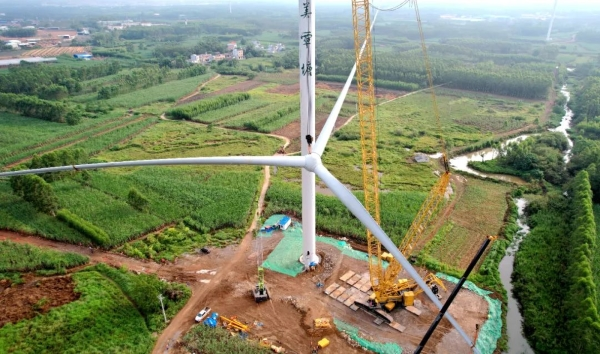

近日,随着Y13风机风轮与机舱最后一颗对接螺母完成紧固,广西贵港市高传风力发电项目完成全部风机吊装施工,为实现9月30日全容量并网发电奠定了良好的基础。
该项目是贵港市首个平原风电场,也是广西平原风机吊装高度最大的风电项目,刷新了贵港市风电工程建设新纪录。
工程建成后,预计每年可节约标准煤3万余吨,减排二氧化碳近10万吨,对于缓解贵港市电力供需情况,改善能源结构,促进地方经济发展,环境保护具有重要意义。
据悉,该风机的轮毂中心高度有140米,叶轮直径164米,机舱重量为116吨,共6节塔筒,单节塔筒最大重量为109吨。
工程开工建设以来,中国水利水电第十一工程局有限公司项目部员工一手抓疫情防控,一手抓施工生产,先后完成了风机基础土建、风机吊装、升压站土建及电气设备安装调试、集电线路等施工任务。为保证吊装进度不受影响,确保项目9月30日全容量并网发电,项目部多方协调、科学规划、精细指挥,确保吊装安全始终处于可控、在控、能控状态。(中国水利水电第十一工程局有限公司)
