北海 | 国能广投北海发电项目稳步推进中

发表时间:2022-05-20 09:26
分享到:

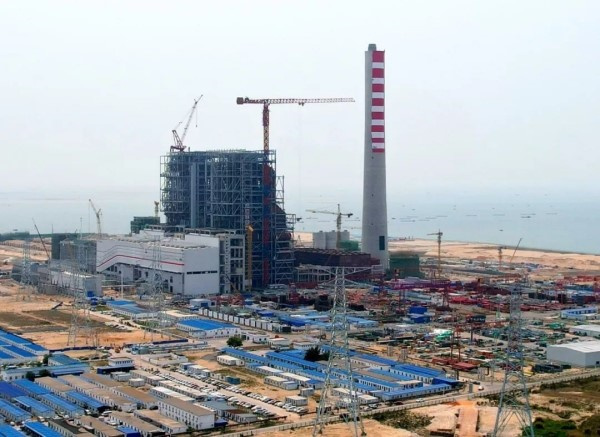

  国能广投北海发电项目是自治区重大工业项目之一。目前,项目累计完成投资53.33亿元,完成总投资额的71.1%,各项工程建设进度按时间、按节点顺利推进,全力确保2022年底投产发电目标如期实现。


  据了解,今年3月,项目共计完成5项“里程碑”节点:提前完成化学水制出合格水、1号机组DCS上电调试、2号锅炉水压试验三项节点,如期完成主厂房封闭、集控楼交付安装两项节点。完成5项控制节点:1、2号锅炉正进行本体保温、磨煤机及三大风机等辅机设备安装工作;1、2号汽轮机本体及辅机、高中低压管道、发电机、电除尘设备正在安装中;厂用受电设备接线完成95%。码头项目方面,3月完成投资0.17亿元,累计完成投资8.32亿元,堆场项目累计完成1.99亿元。

  送出工程包含电厂至福成线、电厂至玉林美林线两大“线路通道”,是近年来广西首个500千伏涉海线路工程。目前,送出工程拆迁工作进展顺利,福成变线路78基,征地已全部完成,基础浇筑完成74基,组塔完成73基,导线架设25.2公里;美林变线路408基,完成征地402基,基础浇筑完成397基,组塔完成197基,导线架设24.3公里。计划5月20日福成变线路具备倒送电条件。(文章来源:北海市工业和信息化局)
